Migración, conversión y transición a SAP S/4HANA: definiciones para la planificación estratégica

Descubra cómo los distintos enfoques de migración a SAP S/4HANA afectan a la estrategia de transformación de ERP y a la arquitectura del sistema a largo plazo.

Un proyecto SAP S/4HANA suele permanecer en el centro de la hoja de ruta de TI de una empresa durante años. La estrategia inicial determina cómo funcionará la empresa durante la próxima década. Dado que los presupuestos son elevados y los plazos largos, es esencial tomar la dirección correcta desde el primer día.

La confusión terminológica suele paralizar estos proyectos antes de empezar. Migración, conversión y transición aparecen en casi todas las propuestas, pero a menudo se utilizan indistintamente. En realidad, representan enfoques técnicos completamente distintos.

Utilizar los términos equivocados puede conducir a graves errores en el alcance del proyecto. Una organización puede subestimar sus plazos o no preparar sus datos correctamente. Descubrir las limitaciones técnicas en mitad de un proyecto supone un riesgo enorme. Unas definiciones claras ayudan a proteger el presupuesto y garantizan que el sistema funcione a largo plazo como se espera.

Pásate a SAP S/4HANA con total confianza

Los expertos de LeverX ayudan a las empresas a evaluar si su sistema está listo para elegir la estrategia de migración adecuada. Nos enfocamos en completar la transición sin los retrasos habituales de este tipo de proyectos.

Por qué la terminología SAP puede ser confusa

La planificación de SAP suele estancarse porque el vocabulario se utiliza de forma incoherente. Las empresas de consultoría, la documentación oficial y los equipos de TI internos utilizan palabras diferentes para referirse a lo mismo. Esto puede dificultar la alineación de todos sobre lo que está ocurriendo realmente.

Muchas personas tratan la palabra "migración" como un método específico. En realidad, migración es sólo un término general para pasar de un ERP antiguo a SAP S/4HANA. No explica cómo se produce el traslado.

SAP define los siguientes métodos específicos para salir de los sistemas heredados:

  • Migración: Es un término general para el paso a SAP S/4HANA.
  • Conversión: Suele referirse a una conversión del sistema o a un enfoque Brownfield.
  • Transición: Esto a menudo se refiere a una nueva implementación o un enfoque Greenfield.
  • Transición selectiva de datos: Permite trasladar datos y procesos específicos en lugar de todo el sistema.

Cada camino, o enfoque de migración, tiene requisitos únicos para el diseño de procesos y la gestión de datos. Puede obtener más información sobre los enfoques en nuestra guía de escenarios de migración. Cuando determine cuál es el más adecuado para su empresa, dará el primer paso para garantizar una arquitectura central limpia.

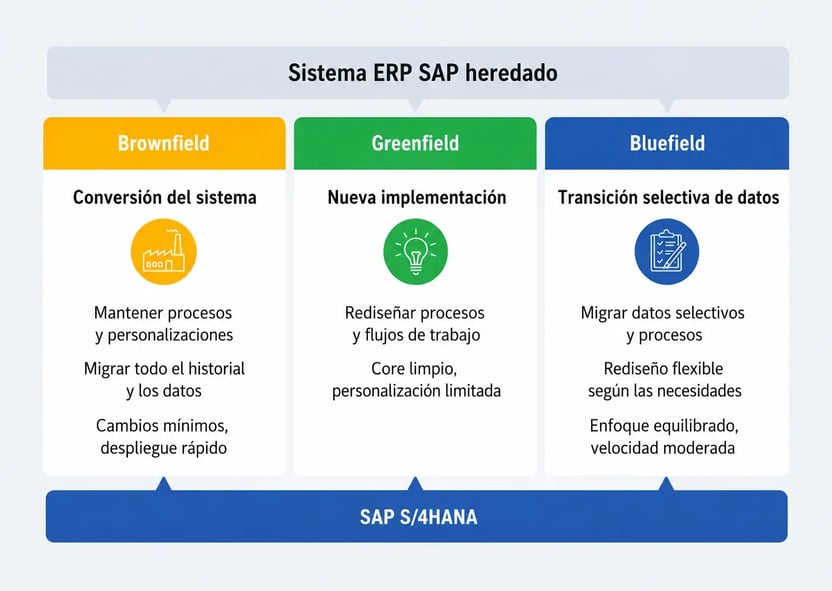

SAP-S4HANA-Migration-Strategy-1

Una redacción imprecisa en su solicitud de propuesta crea un riesgo inmediato. No definir el escenario de transición en la RFP puede dar lugar a respuestas de proveedores desalineadas y ofertas para configuraciones técnicas completamente diferentes. Al final se obtienen presupuestos imposibles de comparar porque los costes, los plazos y el alcance del trabajo no coinciden.

Definir estos términos en una fase temprana mantiene a las partes interesadas alineadas antes de firmar un contrato. Es la única forma de evitar costosas correcciones del rumbo o sorpresas técnicas una vez que el proyecto ya está en marcha.

Elección de la ruta correcta para SAP S/4HANA: Un marco de decisión

La selección del enfoque de transformación adecuado depende de algunas decisiones estratégicas. La mayoría de las empresas empiezan por analizar su configuración ERP actual para ver si merece la pena mantenerla. Los sistemas con demasiado código personalizado o procesos rotos suelen necesitar un rediseño completo.

Otras organizaciones dan prioridad a la velocidad. Si sus procesos actuales funcionan bien, mantener la coherencia puede ser más importante que una revisión total.

Cuestiones críticas para su estrategia

  • Deuda técnica: ¿Cuánto código personalizado hay en su sistema SAP actual?
  • Lagunas en los procesos: ¿Necesita corregir flujos de trabajo importantes en distintos departamentos?
  • Datos históricos: ¿Necesita realmente décadas de registros en el nuevo sistema activo?
  • Preparación para la innovación: ¿Necesita análisis avanzados o automatización de IA de forma inmediata?

Elegir el camino correcto ahora evita una arquitectura técnica que bloquee su crecimiento más adelante. Garantiza que el sistema se adapte a sus necesidades inmediatas, al tiempo que deja espacio para los objetivos digitales a largo plazo.



Matriz de selección de la ruta de SAP S/4HANA

Criterios

Conversión del sistema (Brownfield)

Nueva implementación (Greenfield)

Transición selectiva de datos

Estrategia de datos

Conservar todos los datos históricos

Empezar de cero con los datos maestros

Datos históricos selectivos

Modelo de procesos

Mantener los procesos existentes

Rediseño de las mejores prácticas

Optimización selectiva de procesos

Deuda técnica

Conservado

Eliminado

Reducido

Preparación para la IA

Moderada,

requiere la modernización del núcleo limpio y la limpieza de datos para ser eficaz

Alta,

depende de procesos estandarizados y datos maestros limpios

Optimizado,
se centra en migrar únicamente conjuntos de datos relevantes y de alta calidad

Plazos

6-10 meses

12-18 meses

9-18 meses

*Estas estimaciones corresponden a proyectos estándar de un solo país. Su calendario real dependerá de factores técnicos como el tamaño total de la base de datos, el número de entidades jurídicas y el volumen de código personalizado (objetos Z) que requiera corrección. También debe tener en cuenta el mercado de talentos actual: los consultores expertos en SAP S/4HANA son cada vez más difíciles de conseguir a medida que se acerca la fecha límite de mantenimiento de SAP ECC de 2027.



El modelo de despliegue en la nube determina la ruta de migración. SAP Cloud ERP (SAP S/4HANA Cloud Public Edition) requiere una nueva implementación, mientras que el cambio a SAP Cloud ERP Private a través de RISE with SAP significa que puede migrar los sistemas existentes utilizando el enfoque de conversión del sistema. Esto permite a las empresas trasladar su entorno ERP actual a la nube conservando los datos históricos y las configuraciones existentes, en lugar de reconstruirlo todo desde cero.

¿Buscas ir más allá de las rutas de migración? Descubre RISE with SAP

Este enfoque permite a las organizaciones estandarizar lo que debe ser estándar, mantener el core limpio y utilizar extensiones para aquello que realmente diferencia a su negocio.

Errores típicos

La mayoría de los proyectos SAP S/4HANA fracasan porque la estrategia se seleccionó por las razones equivocadas. Los enfoques a menudo parecen fáciles en una presentación de diapositivas. La verdadera complejidad sólo aparece durante el análisis real del sistema. La identificación temprana de estos errores evita costosas correcciones posteriores.

Elegir Brownfield sólo por la velocidad

La conversión de sistemas es tentadora. Parece ser el camino más rápido hacia SAP S/4HANA. Sin embargo, esta ventaja temporal suele desaparecer cuando se empieza a tratar con la complejidad de los sistemas heredados. Los grandes sistemas SAP ECC suelen tener años de código personalizado y cambios no documentados. Cada una de esas piezas debe adaptarse a la nueva arquitectura. Si se subestima este trabajo, el proyecto se estanca y el ahorro de tiempo desaparece.

Ignorar las correcciones de código personalizado

Muchos equipos subestiman cuánto de su trabajo diario depende de antiguos programas personalizados. Estos se crearon para el modelo de datos SAP ECC. SAP S/4HANA sustituye las tablas de índice heredadas, como BSIS y BSIK, por el diario universal (ACDOCA). El código personalizado que aún llame a las tablas retiradas fallará, desencadenando errores en tiempo de ejecución que detendrán la transacción. Sin un análisis temprano, es posible que sólo encuentre estos errores durante las pruebas. Corregirlos tan tarde puede crear retrasos masivos y picos en los honorarios de consultoría.

Mover datos que nadie utiliza

Los datos históricos son un tema delicado. Algunas empresas intentan trasladar décadas de registros sólo para mantenerlo todo junto. Esto aumenta la complejidad del traslado. También alarga mucho los ciclos de pruebas. La mayoría de esos datos nunca se tocan en las operaciones diarias. Un plan más inteligente consiste en simplificar el nuevo entorno SAP S/4HANA. Mueva los registros antiguos a un archivo independiente al que pueda acceder para realizar auditorías.

Ignorar la calidad de los datos maestros

Las herramientas de migración pueden mover los datos, pero no arreglarlos. Los proveedores duplicados y los registros de productos incoherentes se acumulan con el tiempo. Si traslada esas incoherencias a SAP S/4HANA, sus informes serán incorrectos. Su automatización fallará. Preparar los datos antes del traslado es esencial para la estabilidad del sistema. En los proyectos de SAP S/4HANA, esto suele incluir la limpieza de datos maestros y la implementación de la integración obligatoria de clientes y proveedores (CVI). Esto alinea los registros de clientes y proveedores con el modelo de interlocutor comercial que requiere el nuevo sistema.

Preparación para la IA como multiplicador de 2026

La motivación para pasar a SAP S/4HANA ha cambiado. Ya no se trata sólo de cumplir los plazos de soporte de SAP ECC. Muchas empresas ven ahora SAP S/4HANA como la base obligatoria para el negocio impulsado por la IA.

Herramientas como SAP Joule y el análisis predictivo requieren datos fiables para funcionar. Estos sistemas supervisan las transacciones y automatizan los flujos de trabajo. Para que sean eficaces, se necesitan datos maestros limpios y una arquitectura de sistema simplificada. En la práctica, la implantación Greenfield suele ser un enfoque que habilita estas capacidades con mayor rapidez. Significa que se empieza con procesos estandarizados y modelos de datos limpios. En cuanto a las conversiones Brownfield, a menudo requieren una limpieza y optimización adicionales antes de que las funciones de IA sean efectivas.

Esto hace que su estrategia de migración sea una elección empresarial más que técnica. Los sistemas lastrados por código personalizado o datos incoherentes tienen dificultades para soportar la automatización avanzada. La IA puede funcionar técnicamente en esos entornos, pero los resultados suelen ser incoherentes o limitados.

A las empresas que aprovechan el cambio a SAP S/4HANA para reajustar su arquitectura les resulta mucho más fácil implantar herramientas inteligentes más adelante. Centrarse en la calidad de los datos y los procesos estándar crea una base mejor para la IA.

Los equipos de liderazgo ahora miran esta transición a través de una lente diferente. El objetivo no es sólo implantar SAP S/4HANA rápidamente. Se trata de garantizar que el sistema pueda gestionar decisiones y procesos autónomos basados en IA. El cambio a SAP S/4HANA consiste realmente en preparar su plataforma para la próxima generación de tecnología.

PREGUNTAS FRECUENTES

¿Cuánto tiempo de inactividad debemos esperar durante una migración a SAP S/4HANA?

El tiempo de inactividad depende del enfoque de migración y del volumen total del sistema. En una conversión del sistema, se necesita una ventana de cutover específica mientras las capas de datos y técnicas se trasladan a SAP S/4HANA. En entornos grandes, los equipos suelen programarlo durante fines de semana o periodos festivos de mantenimiento para no interrumpir la operativa del negocio.

La mayoría de las organizaciones realizan varias migraciones de prueba para calcular con precisión los tiempos. También utilizan herramientas de optimización del downtime para reducir al máximo la ventana. El objetivo es completar la parte técnica dentro de un periodo de cutover bien definido, de modo que la actividad pueda reanudarse de inmediato.

¿Se puede hacer por etapas?

Sí. Intentar hacer el cambio completo en toda la empresa de una sola vez suele ser demasiado arriesgado. Puedes empezar con una región o incluso solo con el área financiera. Este enfoque por fases permite que tu equipo se familiarice con el sistema a menor escala antes de desplegarlo a nivel global.

¿Tenemos que rediseñar nuestros procesos?

No necesariamente, pero si no lo haces, puede que estés perdiendo una gran oportunidad. Mantener exactamente la misma forma de trabajar es más rápido, pero a menudo solo traslada problemas antiguos a un sistema nuevo y costoso. La mayoría de los equipos directivos aprovechan este paso para eliminar ineficiencias y adoptar los estándares que ya vienen integrados en SAP S/4HANA.

¿Qué pasa con nuestro código personalizado?

El código heredado suele haberse desarrollado para una arquitectura distinta. Parte de él puede necesitar adaptarse o incluso sustituirse para encajar con el nuevo sistema. Es importante evaluar con honestidad qué funcionalidades específicas utiliza realmente tu equipo. El objetivo debería ser eliminar tantas personalizaciones innecesarias como sea posible y apoyarse en el core del sistema. Así, las futuras actualizaciones serán mucho más sencillas.

¿Por qué todo el mundo está dando el paso ahora?

La fecha límite de 2027 para el soporte de SAP ECC es un factor clave, pero es solo la razón técnica. El verdadero motivo es que los sistemas antiguos ya no pueden seguir el ritmo del negocio actual. Si quieres trabajar con datos en tiempo real o utilizar herramientas de IA, necesitas la base moderna que ofrece SAP S/4HANA. Al final, no puedes gestionar un negocio de 2026 con tecnología de 2004, ¿verdad?



Pasar de la planificación a la ejecución

Conocer las definiciones es sólo el principio. Lo difícil es convertir esos términos en una hoja de ruta que funcione para sus sistemas específicos. Hay que sopesar las prioridades de la empresa y lo que la tecnología actual puede hacer realmente.

La mayoría de los equipos empiezan por auditar la configuración actual de su ERP. Es necesario conocer el estado de los datos y la cantidad de código personalizado oculto en el sistema. Esto muestra qué camino es realmente realista y qué hay que arreglar antes de iniciar el traslado.

¿Estás evaluando tus próximos pasos?

Descubre cómo los expertos de LeverX ayudan a planificar este tipo de transformaciones.

Podemos ayudarte a elegir la estrategia adecuada antes de comprometerte con todo el proyecto.
