الترحيل إلى SAP S/4HANA مقابل التحويل مقابل الانتقال: تعريفات للتخطيط الاستراتيجي

تعرّف على كيفية تأثير مناهج ترحيل SAP S/4HANA المختلفة على استراتيجية تحويل تخطيط موارد المؤسسات وبنية النظام على المدى الطويل.

عادةً ما يظل مشروع SAP S/4HANA في مركز خارطة طريق تكنولوجيا المعلومات في الشركة لسنوات. تحدد الاستراتيجية الأولية كيفية عمل الشركة خلال العقد القادم. نظرًا لأن الميزانيات مرتفعة والجداول الزمنية طويلة، فإن الحصول على الاتجاه الصحيح منذ اليوم الأول أمر ضروري.

غالبًا ما يؤدي الارتباك حول المصطلحات إلى تعطيل هذه المشاريع قبل أن تبدأ. تظهر مصطلحات الترحيل والتحويل والانتقال في كل اقتراح تقريباً، ومع ذلك كثيراً ما يتم استخدامها بالتبادل. وهي في الواقع تمثل أساليب تقنية مختلفة تمامًا.

يمكن أن يؤدي استخدام المصطلحات الخاطئة إلى أخطاء جسيمة في نطاق المشروع. قد تقلل المنظمة من تقدير الجدول الزمني أو تفشل في إعداد بياناتها بشكل صحيح. يؤدي اكتشاف القيود الفنية في منتصف المشروع إلى مخاطر كبيرة. تساعد التعريفات الواضحة في حماية الميزانية وضمان أداء النظام على المدى الطويل كما هو متوقع.

انتقل إلى SAP S/4HANA بثقة

يساعد خبراء LeverX الشركات على تقييم جاهزية أنظمتها لاختيار استراتيجية الترحيل المناسبة. نركّز على إنجاز الانتقال بسلاسة ومن دون التأخيرات المعتادة التي ترافق مثل هذه المشاريع.

لماذا يمكن أن تكون مصطلحات SAP مربكة

غالبًا ما يتعطل تخطيط SAP بسبب استخدام المفردات بشكل غير متسق. تستخدم الشركات الاستشارية والوثائق الرسمية وفرق تكنولوجيا المعلومات الداخلية كلمات مختلفة لنفس الشيء. وهذا قد يجعل من الصعب مواءمة الجميع حول ما يحدث بالفعل.

يتعامل العديد من الأشخاص مع كلمة "الترحيل" كطريقة محددة. في الواقع، الترحيل هو مجرد مصطلح شامل للانتقال من نظام تخطيط موارد المؤسسات القديم إلى SAP S/4HANA. وهو لا يشرح كيفية حدوث الانتقال.

تحدد SAP الطرق المحددة التالية للخروج من الأنظمة القديمة:

  • الترحيل: هذا مصطلح عام للانتقال إلى SAP S/4HANA.
  • التحويل: هذا يعني عادةً تحويل النظام أو نهج براونفيلد.
  • الانتقال: غالبًا ما يشير هذا إلى تطبيق جديد أو نهج الحقل الأخضر.
  • الانتقال الانتقائي للبيانات: يتيح لك نقل بيانات وعمليات محددة بدلاً من النظام بأكمله.

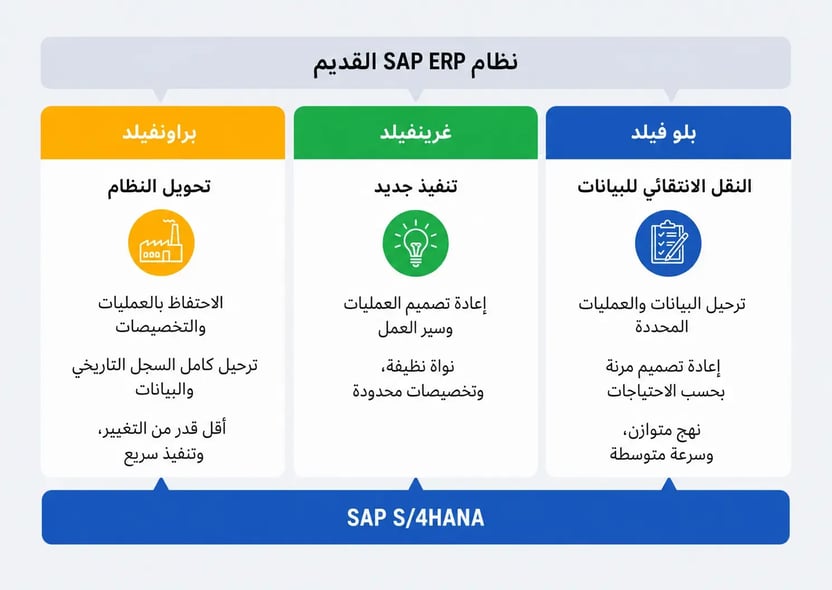

لكل مسار، أو نهج الترحيل، متطلبات فريدة لتصميم العمليات وإدارة البيانات. يمكنك قراءة المزيد حول الأساليب في دليلنا الإرشادي لسيناريو الترحيل. عند تحديد ما هو الأفضل لعملك، فإنك تتخذ الخطوة الأولى نحو ضمان بنية أساسية نظيفة.

SAP-S4HANA-Migration-Strategy-1

تؤدي الصياغة الغامضة في طلب العرض الخاص بك إلى مخاطر فورية. الفشل في تحديد سيناريو الانتقال في طلب تقديم العروض يمكن أن يؤدي إلى استجابات غير متوائمة من البائعين وعروض أسعار لإعدادات تقنية مختلفة تمامًا. ينتهي بك الأمر بعروض أسعار للمشروع يستحيل مقارنتها لأن التكاليف والجداول الزمنية ونطاقات العمل غير متطابقة.

إن تحديد هذه الشروط في وقت مبكر يحافظ على توافق أصحاب المصلحة قبل توقيع العقد. هذه هي الطريقة الوحيدة لمنع تصحيحات المسار المكلفة أو المفاجآت الفنية الباهظة الثمن بمجرد أن يبدأ المشروع بالفعل.

اختيار مسار SAP S/4HANA المناسب: إطار عمل القرار

يعتمد اختيار نهج التحول الصحيح على بعض الخيارات الاستراتيجية. تبدأ معظم الشركات بالنظر في الإعداد الحالي لتخطيط موارد المؤسسات لمعرفة ما إذا كان يستحق الاحتفاظ به. عادةً ما تحتاج الأنظمة التي تحتوي على الكثير من التعليمات البرمجية المخصصة أو العمليات المعطلة إلى إعادة تصميم كاملة.

مؤسسات أخرى تعطي الأولوية للسرعة. إذا كانت عملياتك الحالية تعمل بشكل جيد، فقد يكون الحفاظ على اتساق الأمور أكثر أهمية من الإصلاح الشامل.

الأسئلة المهمة لاستراتيجيتك

  • الديون التقنية: ما مقدار التعليمات البرمجية المخصصة الموجودة في نظام SAP الحالي لديك؟
  • ثغرات العمليات: هل تحتاج إلى إصلاح تدفقات العمل الرئيسية عبر الأقسام المختلفة؟
  • البيانات التاريخية: هل تحتاج حقًا إلى عقود من السجلات داخل النظام المباشر الجديد؟
  • جاهزية الابتكار: هل تحتاج إلى تحليلات متقدمة أو أتمتة الذكاء الاصطناعي على الفور؟

إن اختيار المسار الصحيح الآن يجنبك بنية تقنية تعيق نموك لاحقاً. فهو يضمن أن يناسب النظام احتياجاتك الفورية، مع ترك مساحة للأهداف الرقمية طويلة الأجل.



مصفوفة اختيار مسار SAP S/4HANA

المعايير

تحويل النظام (براونفيلد)

التنفيذ الجديد (Greenfield)

الانتقال الانتقائي للبيانات

استراتيجية البيانات

الاحتفاظ بجميع البيانات التاريخية

البدء من جديد بالبيانات الرئيسية

بيانات تاريخية انتقائية

نموذج العملية

الاحتفاظ بالعمليات الحالية

إعادة تصميم أفضل الممارسات

تحسين العمليات الانتقائية

الديون التقنية

الحفاظ عليها

التخلص منها

تخفيض

جاهزية الذكاء الاصطناعي

معتدلة

يتطلب إعادة تجهيز النواة النظيفة وتنقية البيانات لتكون فعالة

مرتفع

يعتمد على العمليات الموحدة والبيانات الرئيسية النظيفة

مُحسّنة,
يركز على ترحيل مجموعات البيانات عالية الجودة وذات الصلة فقط

الجدول الزمني*

من 6 إلى 10 أشهر

12-18 شهرًا

9-18 شهرًا

*تعكس هذه التقديرات المشاريع القياسية في بلد واحد. سيعتمد جدولك الزمني الفعلي على عوامل تقنية مثل الحجم الإجمالي لقاعدة البيانات، وعدد الكيانات القانونية، وحجم التعليمات البرمجية المخصصة (كائنات Z) التي تتطلب المعالجة. يجب عليك أيضًا أن تأخذ في الحسبان سوق المواهب الحالي: أصبح من الصعب تأمين استشاريين خبراء SAP S/4HANA مع اقتراب الموعد النهائي لصيانة SAP ECC لعام 2027.



يحدد نموذج النشر السحابي مسار الترحيل. يتطلب SAP Cloud ERP (الإصدار العام السحابي SAP S/4HANA Cloud Public Edition) تنفيذًا جديدًا، بينما يعني التحول إلى SAP Cloud ERP Private من خلال RISE with SAP أنه يمكنك ترحيل الأنظمة الحالية باستخدام نهج تحويل النظام. يتيح ذلك للشركات نقل بيئتها الحالية لتخطيط موارد المؤسسات إلى السحابة مع الحفاظ على البيانات التاريخية والتكوينات الحالية، بدلاً من إعادة بناء كل شيء من الصفر.

هل تفكّر بما هو أبعد من مسارات الترحيل؟ تعرّف على RISE with SAP

يساعد هذا النهج الشركات على توحيد ما يجب أن يكون موحّدًا، والحفاظ على نظام أساسي نظيف، واستخدام التوسعات لما يميز أعمالها.

الأخطاء النموذجية

تفشل معظم مشاريع SAP S/4HANA لأن الاستراتيجية تم اختيارها لأسباب خاطئة. غالبًا ما تبدو الأساليب سهلة في مجموعة الشرائح. لا يظهر التعقيد الحقيقي إلا أثناء التحليل الفعلي للنظام. إن تحديد هذه المزالق مبكرًا يمنع الإصلاحات المكلفة لاحقًا.

اختيار براونفيلد للسرعة فقط

تحويل النظام مغري. يبدو أنه أسرع مسار إلى SAP S/4HANA. غالبًا ما تتلاشى ميزة الجدول الزمني هذه بمجرد البدء في التعامل مع التعقيدات القديمة. عادةً ما تحتوي أنظمة SAP ECC الكبيرة على سنوات من التعليمات البرمجية المخصصة والتغييرات غير الموثقة. يجب تكييف كل جزء من هذه الأجزاء مع البنية الجديدة. إذا قللت من شأن هذا العمل، فسيتوقف المشروع وتختفي وفوراتك الزمنية.

تجاهل إصلاحات التعليمات البرمجية المخصصة

تقلل العديد من الفرق من تقدير حجم العمل اليومي الذي يعتمد على البرامج المخصصة القديمة. تم إنشاء هذه البرامج لنموذج بيانات SAP ECC. يستبدل نظام SAP S/4HANA جداول الفهرس القديمة، مثل BSIS وBSIK، بالسجل العالمي (ACDOCA). ستفشل التعليمات البرمجية المخصصة التي لا تزال تستدعي الجداول المتوقفة عن العمل، مما يؤدي إلى حدوث أخطاء وقت التشغيل التي توقف المعاملة. بدون تحليل مبكر، قد لا تجد هذه الأخطاء إلا أثناء الاختبار. يمكن أن يؤدي إصلاحها في وقت متأخر إلى حدوث تأخيرات هائلة وارتفاع في رسوم الاستشارات.

نقل البيانات التي لا يستخدمها أحد

البيانات التاريخية موضوع حساس. تحاول بعض الشركات نقل عقود من السجلات لمجرد الحفاظ على كل شيء معًا. وهذا يزيد من تعقيد عملية النقل. كما أنه يجعل دورات الاختبار أطول بكثير. معظم تلك البيانات لا يتم لمسها أبدًا في العمليات اليومية. تتمثل الخطة الأكثر ذكاءً في الحفاظ على بيئة SAP S/4HANA الجديدة بسيطة. انقل السجلات القديمة إلى أرشيف منفصل حيث لا يزال بإمكانك الوصول إليها لإجراء عمليات التدقيق.

تجاهل جودة البيانات الرئيسية

يمكن لأدوات الترحيل نقل بياناتك، لكنها لا تستطيع إصلاحها. يتراكم البائعون المكررون وسجلات المنتجات غير المتسقة بمرور الوقت. إذا قمت بنقل هذه التناقضات إلى SAP S/4HANA، فستكون تقاريرك خاطئة. ستفشل الأتمتة الخاصة بك. يعد إعداد بياناتك قبل الانتقال أمرًا ضروريًا لاستقرار النظام. في مشاريع SAP S/4HANA، يتضمن هذا عادةً تطهير البيانات الرئيسية وتنفيذ التكامل الإلزامي بين العملاء والموردين (CVI). يؤدي ذلك إلى مواءمة سجلات العملاء والموردين مع نموذج شريك الأعمال الذي يتطلبه النظام الجديد.

الجاهزية للذكاء الاصطناعي كمضاعف 2026

لقد تغير الدافع للانتقال إلى SAP S/4HANA. لم يعد الأمر يتعلق فقط بالوصول إلى المواعيد النهائية لدعم SAP ECC. تنظر العديد من الشركات الآن إلى SAP S/4HANA على أنه الأساس الإلزامي للأعمال القائمة على الذكاء الاصطناعي.

تتطلب أدوات مثل SAP Joule والتحليلات التنبؤية بيانات موثوقة لتعمل. تقوم هذه الأنظمة بمراقبة المعاملات وأتمتة سير العمل. ولكي تكون فعالة، تحتاج إلى بيانات رئيسية نظيفة وبنية نظام مبسطة. من الناحية العملية، عادةً ما يكون تطبيق Greenfield هو النهج الذي يتيح هذه القدرات بسرعة أكبر. وهذا يعني أنك تبدأ بعمليات موحدة ونماذج بيانات نظيفة. أما بالنسبة لتحويلات Brownfield، فغالبًا ما تتطلب عمليات تنظيف وتحسين إضافية قبل أن تصبح ميزات الذكاء الاصطناعي فعالة.

وهذا يجعل استراتيجية الترحيل خياراً تجارياً وليس تقنياً. تكافح الأنظمة المثقلة بالرموز البرمجية المخصصة أو البيانات غير المتسقة لدعم الأتمتة المتقدمة. قد يعمل الذكاء الاصطناعي من الناحية الفنية في تلك البيئات، ولكن النتائج عادةً ما تكون غير متسقة أو محدودة.

تجد الشركات التي تستخدم خطوة SAP S/4HANA لإعادة ضبط بنيتها أنه من الأسهل بكثير نشر الأدوات الذكية لاحقًا. التركيز على جودة البيانات والعمليات القياسية يخلق قاعدة أفضل للذكاء الاصطناعي.

تنظر فرق القيادة الآن إلى هذا الانتقال من خلال عدسة مختلفة. فالهدف ليس فقط تنفيذ SAP S/4HANA بسرعة. بل يتعلق الأمر بضمان قدرة النظام على التعامل مع القرارات المدعومة بالذكاء الاصطناعي والعمليات المستقلة. إن التحول إلى SAP S/4HANA يتعلق حقًا بإعداد النظام الأساسي الخاص بك للجيل القادم من التكنولوجيا.

الأسئلة الشائعة

ما مقدار التوقف المتوقع أثناء الترحيل إلى SAP S/4HANA؟

يعتمد وقت التوقف بشكل أساسي على مسار الترحيل وحجم النظام الإجمالي. في حالة تحويل النظام (System Conversion)، تكون هناك نافذة قطع (cutover) محددة يتم خلالها نقل طبقات البيانات والتقنية إلى SAP S/4HANA. أما في البيئات الكبيرة، فعادةً ما تُجدول هذه العملية خلال عطلات نهاية الأسبوع أو فترات الصيانة الرسمية لتقليل تأثيرها على سير الأعمال.

تعمد معظم الشركات إلى تنفيذ عدة عمليات ترحيل تجريبية للوصول إلى التوقيت الدقيق. كما يتم استخدام أدوات تحسين وقت التوقف لتقليص مدة النافذة قدر الإمكان. الهدف هو إتمام الجانب التقني ضمن فترة قطع صارمة، بحيث يمكن استئناف العمليات فورًا بعد الانتهاء.

هل يمكن تنفيذ ذلك على مراحل؟

نعم. محاولة تنفيذ التحول دفعة واحدة على مستوى الشركة بالكامل غالبًا ما تكون محفوفة بالمخاطر. يمكنك البدء بمنطقة واحدة أو حتى بقسم محدد مثل المالية. يتيح هذا النهج التدريجي لفريقك التعرّف على النظام والعمل عليه ضمن نطاق أصغر قبل تعميمه على مستوى الشركة بالكامل.

هل نحتاج إلى إعادة تصميم عملياتنا؟

ليس بالضرورة، إذا لم ترغبوا في ذلك. لكن في هذه الحالة قد تفوّتون الفائدة الحقيقية من المشروع. الالتزام بنفس طريقة العمل الحالية يسرّع التنفيذ، لكنه غالبًا ما ينقل المشكلات القديمة إلى نظام جديد ومكلف. لذلك، تستغل معظم الإدارات هذا التحول للتخلص من الحلول المؤقتة غير الفعالة واعتماد المعايير المدمجة أساسًا في SAP S/4HANA.

ماذا سيحدث للكود المخصص لدينا؟

غالبًا ما تم تطوير الأكواد القديمة (Legacy) وفق بنية مختلفة. وقد يحتاج جزء منها إلى التعديل أو الاستبدال ليتوافق مع النظام الجديد. من المهم تقييم المزايا المخصصة التي يستخدمها فريقك فعليًا بواقعية. الهدف هو التخلص من أكبر قدر ممكن من التخصيصات غير الفعالة والاعتماد على وظائف النظام الأساسية. هذا يسهّل التحديثات المستقبلية بشكل كبير ويقلل من التعقيدات.

لماذا يتجه الجميع إلى هذا التحول الآن؟

موعد انتهاء دعم SAP ECC في عام 2027 يشكّل دافعًا قويًا، لكنه مجرد سبب تقني. السبب الحقيقي هو أن الأنظمة القديمة لم تعد قادرة على مواكبة سرعة الأعمال اليوم. إذا كنت ترغب في الاستفادة من البيانات اللحظية أو أدوات الذكاء الاصطناعي، فأنت بحاجة إلى بنية حديثة مثل تلك التي يوفرها SAP S/4HANA. ببساطة، لا يمكن إدارة أعمال عام 2026 بتقنيات تعود إلى 2004، أليس كذلك؟



الانتقال من التخطيط إلى التنفيذ

معرفة التعريفات هي مجرد البداية. الجزء الأصعب هو تحويل هذه المصطلحات إلى خارطة طريق تناسب أنظمتك الخاصة. عليك أن تزن أولويات العمل مقابل ما تستطيع تقنيتك الحالية التعامل معه بالفعل.

تبدأ معظم الفرق بمراجعة الإعداد الحالي لتخطيط موارد المؤسسات. تحتاج إلى معرفة حالة بياناتك ومقدار التعليمات البرمجية المخصصة المدفونة في النظام. وهذا يوضح المسار الواقعي بالفعل وما تحتاج إلى إصلاحه قبل بدء الانتقال.

Weighing your next steps?

 تعرّف على كيف يساعد خبراء LeverX في التخطيط لهذه التحولات
نساعدك على اختيار الاستراتيجية المناسبة قبل الالتزام بتنفيذ المشروع بالكامل
