SAP S/4HANA – migrering, konvertering eller övergång: definitioner för strategisk planering

Lär dig hur olika SAP S/4HANA-migreringsmetoder påverkar ERP-transformationsstrategin och den långsiktiga systemarkitekturen.

Ett SAP S/4HANA-projekt ligger vanligtvis i centrum för ett företags IT-roadmap i flera år. Den ursprungliga strategin avgör hur verksamheten kommer att fungera under det kommande decenniet. Eftersom budgetarna är höga och tidslinjerna långa är det viktigt att riktningen blir rätt från dag ett.

Förvirring kring terminologin stoppar ofta dessa projekt innan de ens har påbörjats. Migration, konvertering och transition dyker upp i nästan alla förslag, men används ofta synonymt. I själva verket representerar de helt olika tekniska tillvägagångssätt.

Att använda fel termer kan leda till allvarliga fel i projektets omfattning. En organisation kanske underskattar sin tidslinje eller misslyckas med att förbereda sina data på rätt sätt. Att få reda på tekniska begränsningar mitt i ett projekt innebär en enorm risk. Tydliga definitioner hjälper till att skydda budgeten och säkerställa att systemet fungerar som förväntat på lång sikt.

Gå över till SAP S/4HANA med trygghet

LeverX experter hjälper företag att bedöma systemets beredskap för att välja rätt migreringsstrategi. Vi fokuserar på att genomföra övergången utan de vanliga projektförseningarna.

Varför SAP-terminologi kan vara förvirrande

SAP-planering stannar ofta upp eftersom terminologin används på ett inkonsekvent sätt. Konsultfirmor, officiell dokumentation och interna IT-team använder olika ord för samma sak. Det kan göra det svårt att få alla att förstå vad som faktiskt händer.

Många behandlar ordet "migrering" som en specifik metod. I själva verket är migration bara ett paraplybegrepp för att flytta från ett gammalt affärssystem till SAP S/4HANA. Det förklarar inte hur flytten går till.

SAP definierar följande specifika metoder för att lämna äldre system:

  • Migrering: Detta är en allmän term för flytten till SAP S/4HANA.
  • Konvertering: Detta innebär vanligtvis en systemkonvertering eller en Brownfield-strategi.
  • Övergång: Detta hänvisar ofta till en ny implementering eller en Greenfield-strategi.
  • Selektiv dataövergång: Låter dig flytta specifika data och processer i stället för hela systemet.

Varje väg, eller migreringsmetod, har unika krav på processdesign och datahantering. Du kan läsa mer om metoderna i våra riktlinjer för migreringsscenarier. När du bestämmer dig för vad som fungerar bäst för ditt företag tar du det första steget mot att säkerställa en ren kärnarkitektur.

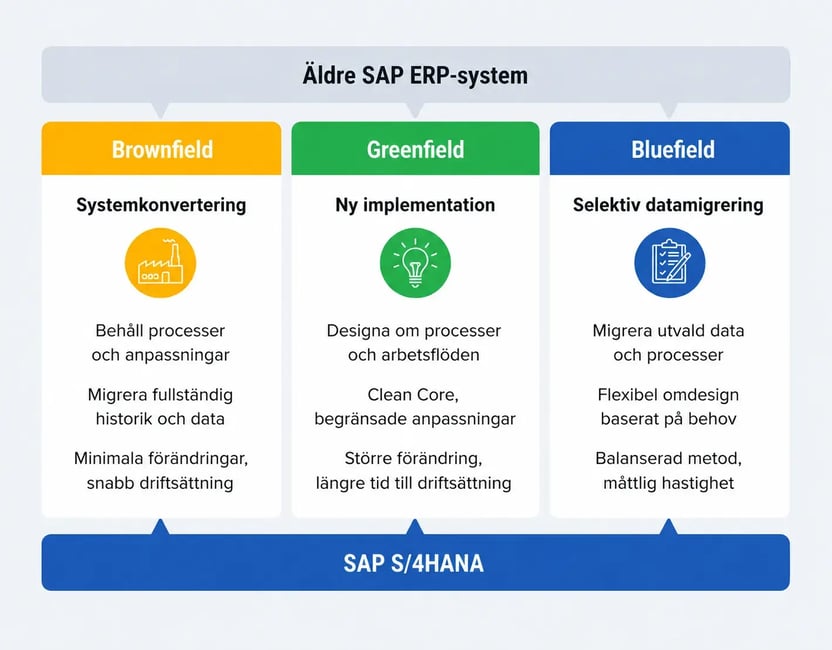

SAP-S4HANA-Migration-Strategy-1

Vaga formuleringar i er offertförfrågan skapar omedelbar risk. Om ni inte definierar övergångsscenariot i RFP:n kan det leda till missriktade svar från leverantörerna och anbud på helt olika tekniska konfigurationer. I slutändan får du projektofferter som är omöjliga att jämföra eftersom kostnaderna, tidslinjerna och arbetsomfattningarna inte stämmer överens.

Genom att definiera de här villkoren tidigt kan du se till att alla intressenter är överens innan du skriver under ett kontrakt. Det är det enda sättet att förhindra dyra kurskorrigeringar eller tekniska överraskningar när projektet redan är i gång.

Att välja rätt SAP S/4HANA-väg: Ett ramverk för beslut

Att välja rätt transformationsmetod beror på några strategiska val. De flesta företag börjar med att titta på sin nuvarande ERP-installation för att se om den är värd att behålla. System med för mycket anpassad kod eller trasiga processer behöver vanligtvis en fullständig omdesign.

Andra organisationer prioriterar snabbhet. Om dina nuvarande processer fungerar bra kan det vara viktigare att hålla saker konsekventa än att göra en total översyn.

Kritiska frågor för din strategi

  • Teknisk skuld: Hur mycket anpassad kod finns det i ert nuvarande SAP-system?
  • Processgap: Behöver du åtgärda viktiga arbetsflöden på olika avdelningar?
  • Historiska data: Behöver du verkligen årtionden av register i det nya systemet?
  • Beredskap för innovation: Behöver du avancerad analys eller AI-automatisering omedelbart?

Genom att välja rätt väg nu undviker du en teknisk arkitektur som blockerar din tillväxt senare. Det säkerställer att systemet passar dina omedelbara behov, samtidigt som det lämnar utrymme för långsiktiga digitala mål.



Matris för val av SAP S/4HANA-väg

Kriterier

Systemkonvertering (Brownfield)

Ny implementering (Greenfield)

Selektiv övergång av data

Strategi för data

Behåll all historisk data

Börja om på nytt med masterdata

Selektiva historiska data

Processmodell

Befintliga processer behålls

Omdesign av bästa praxis

Selektiv processoptimering

Teknisk skuld

Bevaras

Elimineras

Reducerad

AI-beredskap

Måttlig,

kräver eftermontering av Clean Core och datarengöring för att vara effektiv

Hög,

förlitar sig på standardiserade processer och rena masterdata

Optimerad,
fokuserar på att endast migrera högkvalitativa, relevanta datauppsättningar

Tidslinje

6-10 månader

12-18 månader

9-18 månader

*Dessa uppskattningar återspeglar standardprojekt för ett enda land. Den faktiska tidsplanen beror på tekniska faktorer som databasens totala storlek, antalet juridiska enheter och mängden anpassad kod (Z-objekt) som behöver åtgärdas. Du bör också ta hänsyn till den aktuella talangmarknaden: experter på SAP S/4HANA-konsulter blir allt svårare att hitta i takt med att tidsfristen för SAP ECC-underhåll 2027 närmar sig.



Molndistributionsmodellen avgör migreringsvägen. SAP Cloud ERP (SAP S/4HANA Cloud Public Edition) kräver en ny implementering, medan övergången till SAP Cloud ERP Private genom RISE with SAP innebär att du kan migrera befintliga system med hjälp av systemkonverteringsmetoden. Detta gör det möjligt för företag att flytta sin nuvarande ERP-miljö till molnet samtidigt som historiska data och befintliga konfigurationer bevaras, istället för att bygga om allt från grunden.

Vill du tänka bortom traditionella migreringsvägar? Utforska RISE with SAP

Det här angreppssättet hjälper organisationer att standardisera det som bör vara standard, hålla kärnan ren och använda tillägg för det som gör verksamheten unik.

Typiska misstag

De flesta SAP S/4HANA-projekt misslyckas på grund av att strategin valdes av fel skäl. Strategier ser ofta enkla ut i ett bildspel. Den verkliga komplexiteten dyker upp först under den faktiska systemanalysen. Att identifiera dessa fallgropar tidigt förhindrar dyra korrigeringar senare.

Välja Brownfield enbart för snabbhetens skull

Systemkonvertering är frestande. Det verkar vara den snabbaste vägen till SAP S/4HANA. Den tidsfördelen försvinner ofta när du börjar hantera komplexiteten i äldre system. Stora SAP ECC-system har vanligtvis åratal av anpassad kod och odokumenterade ändringar. Var och en av dessa delar måste anpassas till den nya arkitekturen. Om du underskattar detta arbete stannar projektet upp och dina tidsbesparingar försvinner.

Ignorera korrigeringar av anpassad kod

Många team underskattar hur mycket av deras dagliga arbete som beror på gamla anpassade program. Dessa byggdes för SAP ECC-datamodellen. SAP S/4HANA ersätter äldre indextabeller, som BSIS och BSIK, med Universal Journal (ACDOCA). Anpassad kod som fortfarande anropar de pensionerade tabellerna kommer att misslyckas, vilket utlöser körtidsfel som stoppar transaktionen. Utan en tidig analys kanske du bara hittar dessa buggar under testningen. Om de åtgärdas så sent kan det leda till stora förseningar och höga konsultarvoden.

Flytta data som ingen använder

Historiska data är ett känsligt ämne. Vissa företag försöker flytta decennier av register bara för att hålla ihop allt. Detta ökar komplexiteten i flytten. Det gör också att testcyklerna blir mycket längre. De flesta av dessa data rörs aldrig i den dagliga verksamheten. En smartare plan är att hålla den nya SAP S/4HANA-miljön smal. Flytta gamla poster till ett separat arkiv där du fortfarande kan nå dem för revisioner.

Ignorera kvaliteten på masterdata

Migrationsverktyg kan flytta dina data, men de kan inte fixa dem. Duplicerade leverantörer och inkonsekventa produktregister ackumuleras över tid. Om du tar med dig dessa inkonsekvenser till SAP S/4HANA blir din rapportering felaktig. Din automatisering kommer att misslyckas. Att förbereda dina data före flytten är avgörande för systemets stabilitet. I SAP S/4HANA-projekt inkluderar detta vanligtvis rensning av masterdata och implementering av obligatorisk CVI (Customer Vendor Integration). Detta anpassar kund- och leverantörsregister till den affärspartnermodell som krävs av det nya systemet.

AI-beredskap som multiplikator för 2026

Motivationen för att gå över till SAP S/4HANA har förändrats. Det handlar inte längre bara om att klara tidsfristerna för SAP ECC-support. Många företag ser nu SAP S/4HANA som den obligatoriska grunden för AI-driven verksamhet.

Verktyg som SAP Joule och prediktiv analys kräver tillförlitliga data för att fungera. Dessa system övervakar transaktioner och automatiserar arbetsflöden. För att de ska vara effektiva behöver du rena masterdata och en förenklad systemarkitektur. I praktiken är Greenfield-implementering vanligtvis ett tillvägagångssätt som möjliggör dessa funktioner snabbare. Det innebär att du börjar med standardiserade processer och rena datamodeller. När det gäller Brownfield-konverteringar kräver de ofta ytterligare rensning och optimering innan AI-funktionerna blir effektiva.

Detta gör din migreringsstrategi till ett affärsval snarare än ett tekniskt val. System som tyngs ner av anpassad kod eller inkonsekventa data har svårt att stödja avancerad automatisering. AI kan tekniskt sett köras i dessa miljöer, men resultaten är vanligtvis inkonsekventa eller begränsade.

Företag som använder SAP S/4HANA-flytten för att återställa sin arkitektur tycker att det är mycket lättare att distribuera intelligenta verktyg senare. Genom att fokusera på datakvalitet och standardprocesser skapas en bättre bas för AI.

Ledningsgrupper ser nu på denna övergång genom en annan lins. Målet är inte bara att implementera SAP S/4HANA snabbt. Det handlar om att säkerställa att systemet kan hantera AI-aktiverade beslut och autonoma processer. Att gå över till SAP S/4HANA handlar egentligen om att förbereda plattformen för nästa generations teknik.

VANLIGA FRÅGOR

Hur mycket driftstopp kan vi förvänta oss vid en migrering till SAP S/4HANA?

Driftstoppet styrs av vilken migreringsväg som väljs och den totala systemvolymen. Vid en systemkonvertering krävs ett tydligt cutover-fönster, där både data och den tekniska plattformen flyttas till SAP S/4HANA. I större miljöer planeras detta oftast till helger eller under planerade servicefönster för att minimera påverkan på verksamheten.

De flesta organisationer genomför flera testmigreringar för att fastställa exakt tidsåtgång. De använder också verktyg för att optimera driftstoppet och korta ner fönstret. Målet är att slutföra den tekniska övergången inom ett strikt cutover-intervall så att verksamheten kan återupptas direkt.

Kan vi göra detta stegvis?

Ja. Att försöka slå om allt för hela företaget på en gång innebär ofta för stora risker. Istället kan man börja med en region eller till och med bara finansavdelningen. Med en stegvis utrullning får teamet möjlighet att lära sig systemet i mindre skala innan det implementeras globalt.

Behöver vi göra om våra processer?

Inte nödvändigtvis, men då riskerar ni att gå miste om mycket av värdet. Att behålla arbetssätten precis som de är går snabbare, men innebär ofta att gamla problem följer med in i ett nytt och kostsamt system. De flesta ledningsgrupper använder istället denna förändring som en möjlighet att ta bort ineffektiva workaround-lösningar och börja arbeta enligt de standarder som redan finns inbyggda i SAP S/4HANA.

Vad händer med vår anpassade kod?

Äldre kod är ofta byggd för en annan arkitektur. En del av den kan behöva anpassas eller ersättas för att fungera med det nya systemet. Det är viktigt att ärligt utvärdera vilka specialanpassningar som faktiskt används i verksamheten. Målet bör vara att rensa bort så mycket onödig anpassning som möjligt och hålla sig nära kärnsystemet. Det gör framtida uppdateringar betydligt smidigare.

Varför gör alla den här förändringen nu?

Deadline 2027 för support av SAP ECC är en stark drivkraft, men det är egentligen bara den tekniska orsaken. Den verkliga anledningen är att äldre system inte längre klarar tempot i dagens affärsverksamhet. Vill du arbeta med realtidsdata eller använda AI-verktyg behöver du den moderna plattform som SAP S/4HANA erbjuder. Det går helt enkelt inte att driva en verksamhet 2026 på teknik från 2004, eller hur?



Att gå från planering till utförande

Att känna till definitionerna är bara början. Den svåra delen är att omvandla dessa termer till en färdplan som fungerar för dina specifika system. Du måste väga affärsprioriteringar mot vad din nuvarande teknik faktiskt kan hantera.

De flesta team börjar med att granska sin nuvarande ERP-installation. Du behöver veta hur det står till med dina data och hur mycket anpassad kod som finns i systemet. Detta visar vilken väg som faktiskt är realistisk och vad du behöver åtgärda innan flytten påbörjas.

Väger du dina nästa steg?

Se hur LeverX experter hjälper till att planera dessa förändringar.

Vi hjälper dig att välja rätt strategi innan du satsar fullt ut på projektet.


https://leverx.com/sv/newsroom/sap-s4hana-migration-vs-conversion-vs-transition
