Lue, miten erilaiset SAP S/4HANA -siirtymistavat vaikuttavat ERP-muutosstrategiaan ja pitkän aikavälin järjestelmäarkkitehtuuriin.
SAP S/4HANA -projekti pysyy yleensä vuosia yrityksen IT-tiekartan keskiössä. Alkuperäinen strategia määrittää, miten liiketoiminta toimii seuraavan vuosikymmenen ajan. Koska budjetit ovat suuria ja aikataulut pitkiä, suunnan saaminen oikein heti ensimmäisestä päivästä lähtien on olennaista.
Terminologiaan liittyvä epäselvyys pysäyttää nämä hankkeet usein jo ennen niiden alkua. Siirtyminen, konversio ja siirtyminen esiintyvät lähes kaikissa ehdotuksissa, mutta niitä käytetään usein vaihdellen. Todellisuudessa ne edustavat täysin erilaisia teknisiä lähestymistapoja.
Väärien termien käyttö voi johtaa vakaviin virheisiin hankkeen laajuudessa. Organisaatio saattaa aliarvioida aikataulunsa tai epäonnistua tietojen asianmukaisessa valmistelussa. Teknisten rajoitusten huomaaminen kesken projektin aiheuttaa valtavan riskin. Selkeät määritelmät auttavat suojaamaan budjettia ja varmistamaan, että järjestelmä toimii odotetulla tavalla pitkällä aikavälillä.
LeverXin asiantuntijat auttavat yrityksiä arvioimaan järjestelmävalmiuden ja valitsemaan siihen sopivan migraatiostrategian. Keskitymme siihen, että siirtymä toteutuu ilman tyypillisiä projektiviiveitä.
Miksi SAP-terminologia voi olla hämmentävää
SAP-suunnittelu jumiutuu usein, koska sanastoa käytetään epäjohdonmukaisesti. Konsulttiyritykset, virallinen dokumentaatio ja sisäiset IT-tiimit käyttävät samasta asiasta eri sanoja. Tämä saattaa tehdä vaikeaksi yhdenmukaistaa kaikkien näkemyksiä siitä, mitä todellisuudessa tapahtuu.
Moni käsittelee sanaa "migraatio" erityisenä menetelmänä. Todellisuudessa migraatio on vain sateenvarjotermi, jolla tarkoitetaan siirtymistä vanhasta ERP-järjestelmästä SAP S/4HANA -järjestelmään. Se ei selitä, miten siirto tapahtuu.
SAP määrittelee seuraavat erityiset menetelmät vanhoista järjestelmistä poistumiseen:

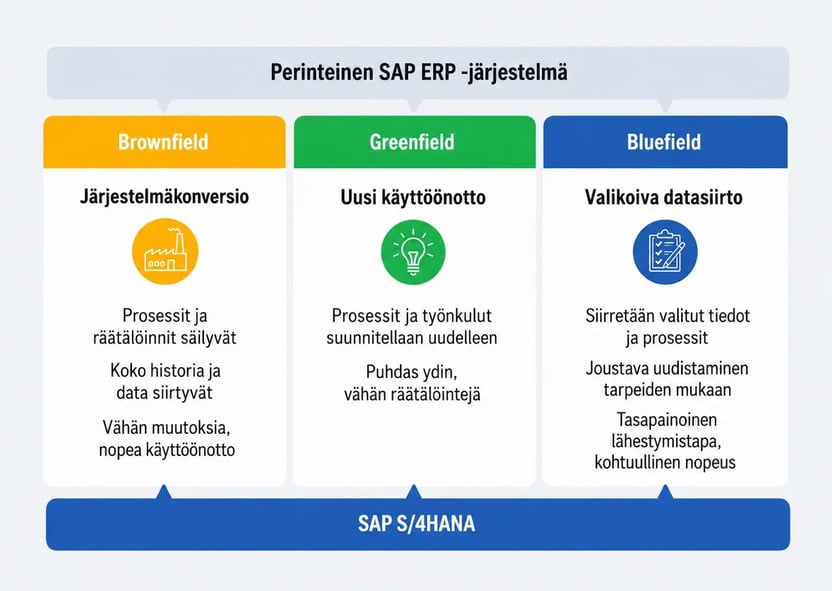

- Siirtyminen: Tämä on yleisnimitys SAP S/4HANA siirtymiselle.
- Konversio: Tämä tarkoittaa yleensä järjestelmämuunnosta tai Brownfield-lähestymistapaa.
- Siirtyminen: Tällä tarkoitetaan usein uutta käyttöönottoa tai Greenfield-lähestymistapaa.
- Valikoiva tiedonsiirto: Mahdollistaa tiettyjen tietojen ja prosessien siirtämisen koko järjestelmän sijasta.
Kullakin siirtymävaihtoehdolla on omat vaatimuksensa prosessien suunnittelulle ja tiedonhallinnalle. Voit lukea lisää lähestymistavoista siirtymäskenaario-ohjeistamme. Kun määrittelet, mikä sopii parhaiten yrityksellesi, otat ensimmäisen askeleen kohti puhtaan ydinarkkitehtuurin varmistamista.

Tarjouspyynnön epämääräinen muotoilu luo välittömän riskin. Siirtymisskenaarion määrittelemättä jättäminen tarjouspyynnössä voi johtaa toimittajien vastauksiin, jotka eivät ole yhdenmukaisia, ja tarjouksiin täysin erilaisista teknisistä kokoonpanoista. Hanketarjouksia on mahdotonta verrata keskenään, koska kustannukset, aikataulut ja työmäärät eivät vastaa toisiaan.
Näiden ehtojen määrittely varhaisessa vaiheessa pitää sidosryhmät linjassa ennen sopimuksen allekirjoittamista. Se on ainoa tapa estää kalliit kurssikorjaukset tai tekniset yllätykset, kun projekti on jo käynnissä.
Oikean SAP S/4HANA -polun valitseminen: Päätöksentekokehys
Oikean transformaatiotavan valinta riippuu muutamasta strategisesta valinnasta. Useimmat yritykset aloittavat tarkastelemalla nykyistä ERP-asetelmaansa ja selvittämällä, kannattaako se säilyttää. Järjestelmät, joissa on liikaa mukautettua koodia tai rikkinäisiä prosesseja, tarvitsevat yleensä täydellisen uudelleensuunnittelun.
Toiset organisaatiot asettavat etusijalle nopeuden. Jos nykyiset prosessit toimivat hyvin, johdonmukaisuuden säilyttäminen saattaa olla tärkeämpää kuin täydellinen uudistaminen.
Kriittiset kysymykset strategiaa varten
- Tekninen velka: Kuinka paljon mukautettua koodia on nykyisessä SAP-järjestelmässänne?
- Prosessien puutteet: Onko sinun korjattava merkittäviä työnkulkuja eri osastoilla?
- Historialliset tiedot: Tarvitsetko todella vuosikymmenten tietueita uudessa järjestelmässä?
- Innovaatiovalmius: Tarvitsetko kehittynyttä analytiikkaa tai tekoälyautomaatiota välittömästi?
Kun valitset oikean polun nyt, vältyt tekniseltä arkkitehtuurilta, joka estää kasvusi myöhemmin. Näin varmistetaan, että järjestelmä vastaa välittömiä tarpeitasi ja jättää samalla tilaa pitkän aikavälin digitaalisille tavoitteille.
SAP S/4HANA -polun valintamatriisi
|
Kriteerit |
Järjestelmän muuntaminen (Brownfield) |
Uusi käyttöönotto (Greenfield) |
Valikoiva tiedonsiirto |
|
Tietostrategia |
Kaikkien historiallisten tietojen säilyttäminen |
Aloitetaan alusta päätiedoilla |
Valikoivat historialliset tiedot |
|
Prosessimalli |
Olemassa olevat prosessit säilytetään |
Parhaiden käytäntöjen uudelleensuunnittelu |
Valikoiva prosessien optimointi |
|
Tekninen velka |
Säilytetty |
Poistettu |
Vähennetty |
|
Tekoälyvalmius |
Kohtalainen, vaatii Clean Core -ohjelman jälkiasennuksen ja tietojen puhdistamisen ollakseen tehokas. |
Korkea, perustuu standardoituihin prosesseihin ja puhtaisiin kantatietoihin. |
Optimoitu, |
|
Aikataulu* |
6-10 kuukautta |
12-18 kuukautta |
9-18 kuukautta |
* Nämä arviot perustuvat tavanomaisiin, yhden maan hankkeisiin. Todellinen aikataulu riippuu teknisistä tekijöistä, kuten tietokannan kokonaiskoosta, oikeushenkilöiden määrästä ja korjausta vaativan mukautetun koodin (Z-objektien) määrästä. Sinun on myös otettava huomioon nykyiset osaajamarkkinat: SAP S/4HANA -asiantuntijakonsultteja on yhä vaikeampi saada, kun SAP ECC:n ylläpidon määräaika 2027 lähestyy.
Pilvikäyttömalli määrittää siirtymäpolun. SAP Cloud ERP (SAP S/4HANA Cloud Public Edition) edellyttää uutta käyttöönottoa, kun taas siirtyminen SAP Cloud ERP Private RISE with SAP kautta tarkoittaa, että voit siirtää olemassa olevat järjestelmät järjestelmämuunnoslähestymistapaa käyttäen. Näin yritykset voivat siirtää nykyisen ERP-ympäristönsä pilvipalveluun säilyttäen samalla historialliset tiedot ja olemassa olevat kokoonpanot sen sijaan, että kaikki rakennettaisiin uudelleen tyhjästä.
Tämä lähestymistapa auttaa organisaatioita standardoimaan sen, mikä kannattaa standardoida, pitämään ytimen siistinä ja hyödyntämään laajennuksia niissä asioissa, jotka tekevät liiketoiminnasta ainutlaatuista.
Tyypilliset virheet
Useimmat SAP S/4HANA -projektit epäonnistuvat, koska strategia valittiin vääristä syistä. Lähestymistavat näyttävät usein helpoilta diaesityksessä. Todellinen monimutkaisuus paljastuu vasta varsinaisen järjestelmäanalyysin aikana. Näiden sudenkuoppien tunnistaminen varhaisessa vaiheessa estää kalliit korjaukset myöhemmin.
Brownfieldin valinta vain nopeuden vuoksi
Järjestelmän muuntaminen on houkuttelevaa. Se näyttää olevan nopein tie SAP S/4HANAan. Aikatauluetu katoaa usein, kun aletaan käsitellä vanhaa monimutkaisuutta. Suurissa SAP ECC -järjestelmissä on yleensä vuosien ajan mukautettua koodia ja dokumentoimattomia muutoksia. Jokainen näistä osista on mukautettava uuteen arkkitehtuuriin. Jos aliarvioit tämän työn, projekti pysähtyy ja ajansäästö katoaa.
Mukautetun koodin korjausten huomiotta jättäminen
Monet tiimit aliarvioivat, kuinka suuri osa niiden päivittäisestä työstä riippuu vanhoista mukautetuista ohjelmista. Nämä on rakennettu SAP ECC -tietomallia varten. SAP S/4HANA korvaa vanhat indeksitaulut, kuten BSIS ja BSIK, Universal Journalilla (ACDOCA). Mukautettu koodi, joka edelleen kutsuu käytöstä poistettuja taulukoita, epäonnistuu, mikä laukaisee suoritusaikavirheitä, jotka pysäyttävät tapahtuman. Ilman varhaista analyysia saatat löytää nämä virheet vasta testauksen aikana. Niiden korjaaminen näin myöhään voi aiheuttaa valtavia viivästyksiä ja piikkejä konsulttipalkkioissa.
Siirretään tietoja, joita kukaan ei käytä
Historialliset tiedot ovat arkaluonteinen aihe. Jotkut yritykset yrittävät siirtää vuosikymmenien tietueita vain pitääkseen kaiken kasassa. Tämä lisää siirron monimutkaisuutta. Se myös pidentää testaussyklejä huomattavasti. Suurimpaan osaan näistä tiedoista ei koskaan kosketa päivittäisessä toiminnassa. Fiksumpi suunnitelma on pitää uusi SAP S/4HANA -ympäristö hoikkana. Siirrä vanhat tietueet erilliseen arkistoon, josta ne ovat edelleen saatavilla tarkastuksia varten.
Masterdatan laadun huomiotta jättäminen
Siirtotyökalut voivat siirtää tietoja, mutta ne eivät voi korjata niitä. Duplikaattimyyjät ja epäjohdonmukaiset tuotetietueet kerääntyvät ajan myötä. Jos siirrät nämä epäjohdonmukaisuudet SAP S/4HANA -järjestelmään, raportointisi on virheellistä. Automaatiosi epäonnistuu. Tietojen valmistelu ennen siirtoa on järjestelmän vakauden kannalta olennaisen tärkeää. SAP S/4HANA -hankkeissa tähän kuuluu tyypillisesti masterdatan puhdistus ja pakollisen Customer Vendor Integration (CVI) -integraation käyttöönotto. Tämä yhdenmukaistaa asiakas- ja myyjätietueet uuden järjestelmän edellyttämän liikekumppanimallin kanssa.
Tekoälyvalmius vuoden 2026 moninkertaistajana
Motivaatio SAP S/4HANA -järjestelmään siirtymiselle on muuttunut. Kyse ei ole enää vain SAP ECC -tuen määräaikojen noudattamisesta. Monet yritykset näkevät SAP S/4HANA:n nyt pakollisena perustana tekoälypohjaiselle liiketoiminnalle.
Työkalut, kuten SAP Joule ja ennakoiva analytiikka, vaativat toimiakseen luotettavaa dataa. Nämä järjestelmät valvovat tapahtumia ja automatisoivat työnkulkuja. Jotta ne toimisivat tehokkaasti, tarvitaan puhdasta masterdataa ja yksinkertaistettua järjestelmäarkkitehtuuria. Käytännössä Greenfield-toteutus on yleensä lähestymistapa, joka mahdollistaa nämä ominaisuudet nopeammin. Se tarkoittaa, että aloitat standardoiduista prosesseista ja puhtaista tietomalleista. Brownfield-muunnosten osalta ne vaativat usein lisäpuhdistusta ja -optimointia, ennen kuin tekoälyominaisuudet tulevat tehokkaiksi.
Tämä tekee siirtymästrategiastasi pikemminkin liiketoiminnallisen kuin teknisen valinnan. Mukautetun koodin tai epäjohdonmukaisten tietojen painamilla järjestelmillä on vaikeuksia tukea kehittynyttä automaatiota. Tekoäly saattaa teknisesti toimia näissä ympäristöissä, mutta tulokset ovat yleensä epäjohdonmukaisia tai rajallisia.
Yritykset, jotka käyttävät SAP S/4HANA -siirtoa arkkitehtuurinsa uudelleensuuntaamiseen, voivat ottaa älykkäät työkalut käyttöön paljon helpommin myöhemmin. Keskittyminen tiedon laatuun ja vakioprosesseihin luo paremman pohjan tekoälylle.
Johtoryhmät tarkastelevat nyt tätä siirtymää eri linssin läpi. Tavoitteena ei ole vain SAP S/4HANA:n nopea käyttöönotto. Kyse on sen varmistamisesta, että järjestelmä pystyy käsittelemään tekoälyä tukevia päätöksiä ja itsenäisiä prosesseja. SAP S/4HANA:han siirtymisessä on oikeastaan kyse alustan valmistelemisesta seuraavan sukupolven teknologiaa varten.
USEIN KYSYTYT KYSYMYKSET
Kuinka paljon käyttökatkoa SAP S/4HANA -migraatiossa kannattaa odottaa?
Käyttökatkon pituus riippuu valitusta migraatiopolusta ja järjestelmän kokonaisvolyymista. Järjestelmäkonversio vaatii erikseen määritellyn cutover-ikkunan, jonka aikana data ja tekninen kerros siirretään SAP S/4HANAan. Suurissa ympäristöissä tämä ajoitetaan yleensä viikonlopuille tai huoltokatkojen ajalle, jotta liiketoiminta häiriintyy mahdollisimman vähän.
Useimmat organisaatiot tekevät useita testimigraatioita tarkan aikataulun määrittämiseksi. Lisäksi hyödynnetään downtime-optimointityökaluja käyttökatkon lyhentämiseksi. Tavoitteena on viedä tekninen siirto läpi tiukasti rajatussa cutover-ajassa, jotta liiketoiminta voidaan käynnistää uudelleen heti.
Voiko tämän tehdä vaiheittain?
Kyllä. Koko organisaation kerralla tapahtuva “big bang” -siirtymä on usein liian riskialtis. Voitte aloittaa esimerkiksi yhdestä alueesta tai vaikka pelkästään taloushallinnosta. Vaiheittainen eteneminen antaa tiimillenne mahdollisuuden opetella järjestelmä käytännössä pienemmässä mittakaavassa ennen kuin ratkaisu otetaan käyttöön globaalisti.
Täytyykö meidän suunnitella prosessimme uudelleen?
Ei, jos ette halua — mutta silloin voi jäädä osa hyödyistä saavuttamatta. Nykyisten toimintatapojen säilyttäminen on nopeampaa, mutta usein se tarkoittaa, että vanhat ongelmat siirtyvät sellaisenaan uuteen ja kalliiseen järjestelmään. Useimmat johtoryhmät hyödyntävät tämän muutoksen tilaisuutena karsia tehottomat kiertotavat ja ottaa käyttöön SAP S/4HANAan valmiiksi rakennetut standardiprosessit.
Mitä tapahtuu meidän räätälöidylle koodille?
Vanha koodi on usein rakennettu erilaiselle arkkitehtuurille. Osa siitä vaatii muokkaamista tai korvaamista, jotta se toimii yhteen uuden järjestelmän kanssa. On tärkeää arvioida realistisesti, mitä erikoistoiminnallisuuksia oikeasti käytetään. Tavoitteena kannattaa olla poistaa mahdollisimman paljon tehottomia räätälöintejä ja pitäytyä ydintoiminnoissa. Näin myös tulevat päivitykset sujuvat huomattavasti helpommin.
Miksi kaikki siirtyvät juuri nyt?
SAP ECC:n tuen päättyminen vuonna 2027 on merkittävä ajuri, mutta se on vain tekninen syy. Todellinen syy on se, etteivät vanhat järjestelmät enää pysy liiketoiminnan vauhdissa. Jos haluat hyödyntää reaaliaikaista dataa tai tekoälyratkaisuja, tarvitset modernin alustan, jonka SAP S/4HANA tarjoaa. Eihän vuoden 2026 liiketoimintaa voi pyörittää vuoden 2004 teknologialla, vai mitä?
Siirtyminen suunnittelusta toteutukseen
Määritelmien tunteminen on vasta alkua. Vaikeinta on muuttaa nämä termit etenemissuunnitelmaksi, joka toimii juuri sinun järjestelmissäsi. Sinun on punnittava liiketoiminnan painopisteitä ja sitä, mitä nykyinen teknologiasi pystyy käsittelemään.
Useimmat tiimit aloittavat tarkastamalla nykyisen toiminnanohjausjärjestelmänsä. Sinun on tiedettävä, mikä on tietojesi tila ja kuinka paljon mukautettua koodia järjestelmään on piilotettu. Tämä osoittaa, mikä polku on todellisuudessa realistinen ja mitä sinun on korjattava ennen siirtymisen aloittamista.
