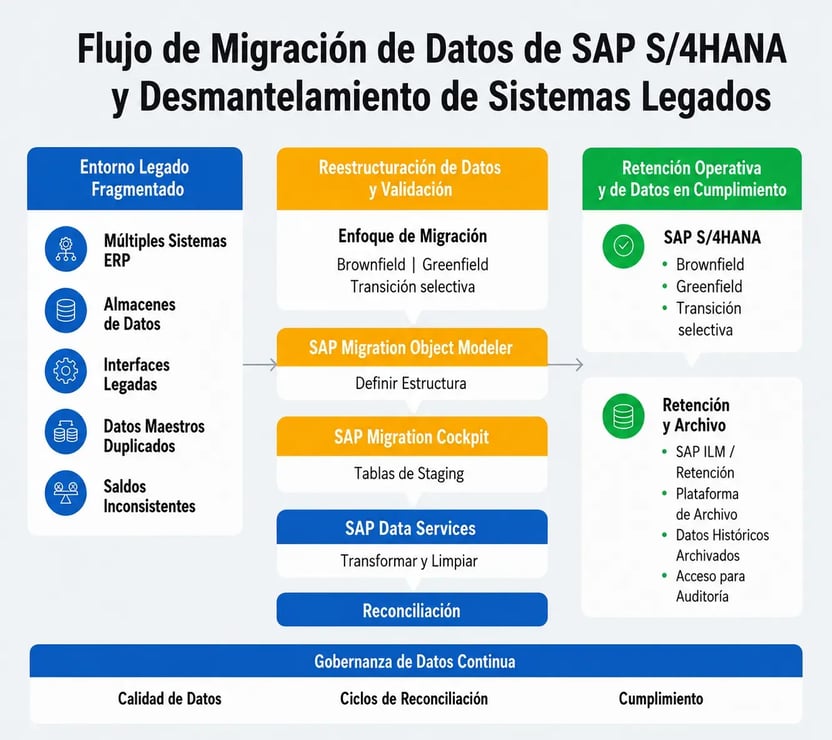

Descubre cómo el alcance de los datos, la complejidad del sistema y las decisiones sobre la retirada de sistemas influyen en los resultados de la migración a SAP S/4HANA y en la arquitectura de datos a largo plazo.
La transformación a SAP S/4HANA suele plantearse como una actualización del sistema. Sin embargo, en la práctica, esta definición se queda corta.
En realidad, supone replantear cómo se estructuran, almacenan, gestionan y consultan los datos en el conjunto de la organización. Y, aun cuando el nuevo entorno ya está en producción, suele quedar una cuestión pendiente:
¿Qué ocurre con todo lo que queda atrás?
En muchos programas de transformación, SAP S/4HANA ya está operativo, los datos se han migrado y los procesos funcionan correctamente desde el punto de vista técnico. Sin embargo, los sistemas heredados continúan activos en paralelo. No porque se hayan pasado por alto, sino porque determinados procesos o requisitos siguen dependiendo de ellos: consulta de información histórica, acceso a datos para auditorías, obligaciones de conservación, integraciones pendientes de resolver… Rara vez existe una única causa.
Es en este punto cuando la migración entra en una fase diferente. El reto ya no consiste únicamente en ejecutar técnicamente la transición, sino en racionalizar la arquitectura, gestionar los datos históricos y retirar de forma controlada los sistemas heredados sin comprometer el acceso a la información, el cumplimiento normativo ni la continuidad operativa.

Los expertos de LeverX saben cómo acelerar su migración hasta un 60 %
La complejidad oculta de los entornos heredados
Antes de iniciar cualquier migración, las empresas se enfrentan a una realidad que a menudo se subestima: su entorno tecnológico no está formado por un único sistema, sino por un ecosistema compuesto por múltiples instancias, aplicaciones e interconexiones.
Entre las características habituales de estos entornos heredados se encuentran:
-
Múltiples instancias de ERP, ya sean regionales o específicas de determinadas unidades de negocio
-
Sistemas paralelos de reporting y almacenes de datos
-
Modelos de datos maestros inconsistentes
-
Integraciones no documentadas con sistemas ajenos a SAP
-
Responsabilidades solapadas entre distintos departamentos
En la práctica, esta complejidad puede generar varios cuellos de botella durante la migración.
|
Área |
Problemas habituales |
Impacto en la migración |
|
Datos maestros |
Duplicidades en registros de proveedores y clientes |
Errores de conciliación |
|
Finanzas |
Saldos inconsistentes entre sistemas |
Interrupciones en los procesos de reporting |
|
Integración |
Interfaces rígidas y desarrolladas a medida |
Fallos tras la puesta en producción |
|
Gobierno del dato |
Falta de una asignación clara de responsabilidades sobre los datos |
Retrasos en la toma de decisiones |
Quizá ya resulte evidente que el verdadero reto no reside tanto en el volumen de datos como en la arquitectura empresarial: lo que inicialmente parece una tarea de migración es, en realidad, un problema de arquitectura y diseño del entorno tecnológico.
El enfoque de migración y su impacto en la estrategia de datos
El enfoque de migración suele plantearse como una elección entre «Brownfield», «Greenfield» o una transición selectiva de datos («Bluefield»). Sin embargo, en la práctica, esta clasificación explica solo una parte del problema. Lo realmente relevante es cómo el enfoque elegido condiciona tres decisiones fundamentales:
- ¿Qué datos deben migrarse?
- ¿Cómo deben estructurarse esos datos en el nuevo sistema?
- ¿Dónde deben conservarse los datos históricos y cómo se accederá a ellos?
La respuesta a estas tres cuestiones condiciona la futura arquitectura de datos de la organización en mayor medida que la propia vía técnica de migración.
En función del enfoque seleccionado, pueden producirse cambios significativos en varias áreas.
|
Ámbito de decisión |
Brownfield |
Greenfield |
Transición selectiva de datos |
|
Alcance de los datos |
Se conserva la mayor parte de los datos |
Selección estricta de los datos que se migran |
Selección controlada de los datos que se migran |
|
Estructura de los datos |
Se conserva en gran medida |
Se rediseña |
Se rediseña parcialmente |
|
Datos históricos |
Se mantienen ampliamente integrados |
Se externalizan en gran medida |
Enfoque híbrido |
|
Continuidad del reporting |
Alta |
Debe reconstruirse |
Mixta |
|
Dependencia de los sistemas heredados |
Alta |
Se elimina en gran medida |
Transitoria |
Como puede observarse, el enfoque de migración determina qué parte del entorno y de los datos existentes se traslada a SAP S/4HANA y qué complejidad puede eliminarse o mantenerse fuera del nuevo entorno.
Para profundizar en la planificación de este proceso, consulte nuestra guía de migración de SAP ECC a SAP S/4HANA.
Definición del alcance de los datos
Decidir qué datos se migran y cuáles permanecen fuera del nuevo entorno es uno de los puntos clave de cualquier transformación a SAP S/4HANA. En esta fase, los equipos deben determinar qué conjuntos de datos son necesarios para garantizar la continuidad operativa y cuáles pueden archivarse o mantenerse en sistemas externos.
Tratar todas las categorías de datos de la misma forma suele generar problemas en fases posteriores, ya que cada una presenta requisitos diferentes de migración, validación, conservación y acceso.
El reto de los datos maestros
Los datos maestros rara vez llegan a un proyecto de migración en condiciones homogéneas. Un mismo proveedor o cliente puede aparecer con identificadores, atributos o estructuras diferentes en varios sistemas heredados.
Estas diferencias deben conciliarse antes de iniciar la migración. Esto implica armonizar las estructuras de los interlocutores comerciales, identificar duplicidades y establecer criterios claros sobre qué registros deben consolidarse.
Si esta fase se aborda con demasiada rapidez, las inconsistencias se trasladarán a SAP S/4HANA y pueden reaparecer en forma de registros duplicados, datos maestros divergentes o dimensiones de reporting que no coinciden entre sí.
Gestión de las transacciones pendientes
Las partidas abiertas —como cuentas a cobrar, cuentas a pagar o pedidos de venta pendientes— deben migrarse preservando su integridad financiera y su trazabilidad.
Uno de los principales retos consiste en gestionar cadenas documentales incompletas o parcialmente procesadas, por ejemplo, un pedido de venta para el que todavía no existe una entrega registrada.
Dado que estos datos forman parte de la operativa diaria, cualquier inconsistencia suele hacerse visible inmediatamente después de la puesta en producción. Por este motivo, la validación de las transacciones abiertas debe abordarse como un requisito crítico de continuidad del negocio, y no únicamente como una tarea técnica de migración.
Datos históricos y necesidades de información
La discusión suele centrarse en cuántos años de histórico deben migrarse, pero la cuestión más relevante es cómo necesitará utilizar esa información la organización.
Es necesario determinar si los informes históricos deberán generarse directamente desde SAP S/4HANA o si será suficiente mantener los datos en un repositorio externo con los mecanismos de acceso adecuados.
Muchas organizaciones optan por migrar únicamente los periodos más recientes y archivar el resto de la información histórica. Este enfoque puede reducir significativamente la complejidad de la migración, pero requiere acordar con antelación los requisitos de Finanzas, auditoría, reporting y cumplimiento normativo.
Conciliación de ejercicios fiscales cerrados
Los ejercicios fiscales cerrados plantean principalmente un reto de conciliación y trazabilidad, más que una necesidad operativa diaria.
Una de las decisiones fundamentales consiste en determinar si los estados financieros históricos deben poder reproducirse íntegramente desde SAP S/4HANA. Si este requisito se mantiene, aumentan de forma considerable las necesidades de migración, validación y conciliación.
En muchos proyectos surgen discrepancias porque el área financiera espera poder reconstruir informes históricos completos en el nuevo sistema, mientras que TI parte de la premisa de que bastará con conservarlos en un archivo o repositorio externo.
Si estas expectativas no se alinean desde las primeras fases, el problema puede aparecer demasiado tarde, cuando modificar el alcance de la migración implica costes, retrasos y riesgos adicionales.
Decisiones de configuración
La configuración de un sistema heredado no representa únicamente parámetros técnicos; también refleja años de decisiones de negocio, excepciones, adaptaciones y soluciones provisionales.
Reutilizar toda la configuración existente puede acelerar determinadas fases del proyecto, pero también supone trasladar al nuevo entorno complejidad acumulada que quizá ya no responda a las necesidades actuales de la organización.
Por el contrario, rediseñar la configuración desde cero permite simplificar procesos y adoptar un modelo más coherente, aunque exige una mayor implicación de las áreas de negocio y un esfuerzo adicional de definición y validación.
El objetivo es encontrar un equilibrio entre la velocidad de ejecución, la continuidad operativa y la simplificación del nuevo entorno.
El equilibrio entre alcance y complejidad
Un alcance más amplio puede parecer inicialmente más sencillo, ya que reduce el número de decisiones sobre qué datos excluir. Sin embargo, también incrementa el volumen que debe migrarse, el esfuerzo de validación y las necesidades de conciliación.
Un alcance más limitado exige mayor análisis y coordinación en las primeras fases, pero permite construir un entorno de datos más controlado y reducir la complejidad heredada.
El objetivo no es trasladar el mayor volumen de datos posible, sino definir un alcance que responda a las necesidades reales del negocio, preserve la información necesaria y facilite una operación sostenible del nuevo entorno SAP S/4HANA.
La calidad de los datos como condicionante de la migración, no como una simple tarea de limpieza
La calidad de los datos suele abordarse como una línea de trabajo paralela durante la preparación de la migración. Sin embargo, en la práctica, condiciona directamente hasta dónde puede avanzar el proyecto en cada fase.
Determinados problemas actúan de forma recurrente como factores de bloqueo. Entre ellos se encuentran las inconsistencias en los datos maestros entre distintos sistemas, una integración cliente-proveedor (CVI) pendiente de resolver y las diferencias entre los saldos de los libros auxiliares y el libro mayor. Son situaciones habituales en entornos complejos con múltiples sistemas fuente.
El principal reto reside en cuándo se detectan estos problemas. Con frecuencia salen a la luz durante las pruebas de integración o los procesos de conciliación, cuando los datos ya se han transformado y cargado en el nuevo entorno. En ese punto, corregirlos obliga a revisar etapas anteriores del proceso, repetir transformaciones o cargas y realizar nuevas validaciones, lo que incrementa tanto el esfuerzo del proyecto como el riesgo asociado a la migración.
La realidad de la retirada de los sistemas heredados
Los sistemas heredados no desaparecen automáticamente cuando entra en producción una nueva plataforma. En muchos casos, siguen siendo necesarios como fuente de referencia para auditorías, reporting histórico y determinadas comprobaciones operativas. Por ello, su retirada rara vez se produce de una sola vez y suele requerir un proceso planificado y gradual.
El acceso de solo lectura como medida de control
Mantener el sistema heredado en modo de solo lectura suele ser uno de los primeros pasos. De este modo, los usuarios pueden consultar la información necesaria sin riesgo de introducir nuevos datos o modificar registros históricos.
Este enfoque proporciona un entorno estable para atender necesidades de auditoría, consulta y cumplimiento normativo mientras la organización consolida sus procesos en la nueva plataforma.
Separar los datos desde el inicio
Diferenciar desde las primeras fases entre datos activos y datos históricos facilita considerablemente la transición posterior. Si esta decisión se pospone hasta el final del programa, la clasificación y depuración de la información puede convertirse en un cuello de botella para la propia migración.
Definir con antelación qué datos deben permanecer operativos, cuáles deben archivarse y durante cuánto tiempo deben conservarse permite reducir retrabajos y simplificar las fases posteriores del proyecto.
Uso de plataformas específicas para la conservación de datos
Trasladar los datos heredados a soluciones específicas de archivado y gestión del ciclo de vida de la información, como SAP Information Lifecycle Management, puede contribuir a reducir la dependencia de los sistemas heredados y los costes asociados a su mantenimiento.
Al mismo tiempo, permite mantener la información accesible para necesidades de auditoría, legales y de cumplimiento normativo, aplicando políticas de conservación, bloqueo y eliminación de datos de acuerdo con los requisitos definidos por la organización.
En este contexto, SAP Information Lifecycle Management puede ayudar a gestionar obligaciones relacionadas con el RGPD, incluidas las políticas de supresión de datos cuando resulten aplicables. Además, este enfoque es coherente con los principios de SAP Clean Core, al evitar que grandes volúmenes de información histórica o inactiva permanezcan en el entorno operativo cuando ya no son necesarios para los procesos diarios.
Cada alternativa implica determinados compromisos. Mantener un sistema heredado completo en funcionamiento facilita el acceso a la información, pero prolonga los costes de infraestructura, soporte y mantenimiento. Migrar los datos a una plataforma de conservación puede reducir esa carga, pero exige definir mecanismos fiables de acceso, recuperación y gobierno del dato.
Por tanto, el éxito no debe medirse únicamente por la rapidez con la que se desconecta un sistema heredado, sino por la capacidad de seguir localizando, recuperando y utilizando la información necesaria cuando el negocio, una auditoría o una obligación regulatoria lo requieran.
Los proyectos que gestionan correctamente esta fase suelen comenzar con un análisis detallado del perfil y la calidad de los datos. Detectar inconsistencias, duplicidades y dependencias en una fase temprana evita que estos problemas se amplifiquen una vez iniciados los ciclos de migración y retirada de sistemas.
Herramientas y automatización: dónde aportan valor realmente
En la mayoría de los proyectos, las herramientas se incorporan desde las primeras fases, pero su verdadero papel se hace evidente cuando empiezan a aparecer problemas de calidad, estructura o coherencia de los datos. En ese momento, permiten comprobar hasta qué punto las decisiones adoptadas durante la preparación de la migración se sostienen frente a datos reales.
SAP Migration Cockpit: estructura definida y margen de tolerancia limitado
SAP Migration Cockpit suele ser el punto de entrada de los datos preparados en SAP S/4HANA. La herramienta trabaja con estructuras de objetos de migración predefinidas y requiere que los datos se ajusten a los criterios establecidos para cada objeto.
El proceso suele ser más predecible cuando:
- Los datos de los interlocutores comerciales ya cumplen los requisitos de Customer-Vendor Integration (CVI)
- Las estructuras de materiales y los datos financieros están alineados con el modelo de SAP S/4HANA
- Las relaciones y dependencias entre objetos son coherentes
Las dificultades aparecen cuando los datos proceden de varios sistemas fuente con definiciones solapadas, modelos distintos o reglas de negocio contradictorias. SAP Migration Cockpit puede detectar o rechazar registros que no cumplen la estructura esperada, pero no resuelve por sí mismo las inconsistencias semánticas entre los sistemas de origen.
En la práctica, los equipos suelen tener que transformar, normalizar y reestructurar previamente los datos para que puedan cargarse correctamente. Por este motivo, SAP Migration Cockpit funciona principalmente como mecanismo de carga y validación, más que como una capa completa de transformación de datos.
SAP Data Services: cuando las inconsistencias entre sistemas se hacen visibles
SAP Data Services permite integrar datos procedentes de distintos sistemas y transformarlos de acuerdo con una estructura de destino común. Resulta especialmente útil para consolidar información de múltiples fuentes, aplicar reglas de transformación de forma consistente y detectar problemas de calidad durante el procesamiento.
Sin embargo, la herramienta no puede resolver por sí sola diferencias en el significado de los datos. Si dos sistemas utilizan claves, jerarquías o definiciones distintas para representar un mismo objeto de negocio, SAP Data Services puede normalizar formatos y aplicar reglas de transformación, pero la lógica necesaria para resolver esas discrepancias debe definirse previamente.
Es precisamente en esta fase cuando muchas organizaciones identifican la verdadera magnitud de las inconsistencias existentes entre sus sistemas. La tecnología ayuda a hacer visibles las diferencias, pero su resolución sigue requiriendo decisiones de negocio y criterios de gobierno del dato.
Plantillas de transformación: útiles mientras la lógica se mantenga estable
Las plantillas permiten estandarizar las reglas de mapeo y transformación a lo largo de los distintos ciclos de migración. Son especialmente eficaces cuando existen patrones repetibles y se realizan cargas de prueba de forma iterativa.
Este enfoque funciona bien cuando los sistemas de origen presentan estructuras relativamente homogéneas y las reglas de mapeo permanecen estables entre ciclos.
La complejidad aumenta cuando cada sistema utiliza modelos de datos diferentes o cuando empiezan a acumularse excepciones. En esos casos, las plantillas pueden incorporar un número creciente de reglas condicionales hasta convertirse en elementos difíciles de mantener. Llegado ese punto, el esfuerzo de gestión puede aproximarse al necesario para desarrollar transformaciones específicas.
Automatización de la conciliación: rapidez en la detección, análisis en la resolución
Las herramientas de conciliación permiten comparar los datos de origen y destino e identificar discrepancias de forma sistemática. Son especialmente relevantes en el ámbito financiero, donde incluso diferencias aparentemente menores deben analizarse y justificarse.
Permiten responder a cuestiones como:
- ¿Coinciden los totales entre los sistemas de origen y destino?
- ¿Existen registros ausentes o duplicados?
- ¿En qué punto del proceso empiezan a aparecer las diferencias?
Sin embargo, detectar una discrepancia no equivale a determinar su causa. Una vez identificado el problema, es necesario rastrear su origen a través de los sistemas fuente, las reglas de transformación y las distintas etapas de carga.
En programas de gran envergadura, esta fase puede requerir un esfuerzo considerable, especialmente cuando los problemas de calidad o coherencia no se han abordado en las etapas iniciales.
En muchas implementaciones orientadas a los principios de SAP Clean Core, las herramientas se organizan como parte de una cadena de migración estructurada. El proceso puede incluir las siguientes etapas:
- Definición y adaptación de los objetos de migración: mediante las capacidades disponibles para modelar o ampliar los objetos de migración, se definen las estructuras de destino y, cuando corresponde, los campos adicionales necesarios para el proyecto.
- Preparación del entorno de staging: SAP Migration Cockpit utiliza las definiciones de los objetos para preparar las estructuras necesarias para la recepción y carga de los datos.
- Extracción, transformación y depuración: SAP Data Services puede utilizarse para extraer información de los sistemas heredados, transformarla, normalizarla y aplicar reglas de calidad y deduplicación antes de transferirla al entorno de preparación.
- Validación y conciliación: una vez preparados los datos, se realizan controles de calidad, integridad y conciliación para verificar que la información se ajusta a la estructura y a los criterios definidos antes de completar la carga en SAP S/4HANA.
Cada etapa depende de la calidad de la anterior. Si las inconsistencias no se detectan y resuelven a tiempo, tienden a propagarse a los siguientes ciclos de migración, donde su corrección resulta más costosa y compleja.
Áreas de riesgo
Muchos de los riesgos asociados a una migración tienen su origen en supuestos no documentados durante la fase de diseño. A menudo no se hacen visibles hasta las pruebas, la conciliación o la puesta en producción. En muchos casos, estos problemas están relacionados con la forma en que los datos se han gestionado durante años en los sistemas heredados, mucho antes de iniciar la migración.
Inconsistencias en los saldos históricos
En entornos complejos, los datos financieros rara vez están completamente alineados entre todos los sistemas. Las diferencias temporales, los ajustes locales o procesos de conciliación incompletos pueden generar discrepancias que permanecen ocultas durante años y solo aparecen cuando la información debe consolidarse y validarse en SAP S/4HANA.
Estas discrepancias pueden manifestarse como:
- Diferencias en los saldos iniciales
- Descuadres entre los totales de los libros auxiliares y el libro mayor
- Lagunas o inconsistencias en el reporting histórico
Resolver estos problemas requiere analizar en profundidad los sistemas fuente y los procesos de transformación para identificar el origen de cada diferencia. Si no se detectan con suficiente antelación, pueden incrementar de forma significativa el esfuerzo de conciliación durante los ciclos finales de la migración.
Dependencias ocultas en las estructuras heredadas
Las interfaces heredadas suelen depender de lógica específica, desarrollos a medida o estructuras de tablas personalizadas que no siempre están correctamente documentadas.
Estas dependencias pueden pasar inadvertidas hasta que una integración intenta acceder a campos, estructuras o reglas que ya no existen en el nuevo entorno. También pueden surgir incompatibilidades entre los formatos de datos generados por SAP S/4HANA y los que esperan los sistemas posteriores.
Por tanto, incluso cuando los datos se han migrado correctamente, una dependencia no identificada puede provocar incidencias relevantes en procesos críticos como la facturación, la logística o la gestión de pedidos.
Divergencia de datos durante la operación en paralelo
Cuando los sistemas heredados y SAP S/4HANA funcionan simultáneamente durante un periodo transitorio, mantener la sincronización de los datos se convierte en un reto adicional. Las divergencias pueden acumularse cuando las reglas de replicación, sincronización o actualización no están claramente definidas.
Entre los problemas más habituales se encuentran:
- Transacciones registradas en un sistema, pero no replicadas en el otro
- Retrasos en la replicación que generan resultados distintos en los informes
- Datos maestros actualizados en un entorno, pero no reflejados en el otro
Estas diferencias pueden afectar tanto a la operativa diaria como al reporting y a la toma de decisiones, especialmente cuando los usuarios necesitan consultar o trabajar con ambos entornos durante la transición.
La conciliación como proceso continuo
La conciliación no debe plantearse como una única tarea al final del proyecto, sino como un proceso iterativo que acompaña a los distintos ciclos de migración.
El reto aumenta cuando es necesario validar grandes volúmenes de datos desde diferentes perspectivas. La conciliación puede requerir controles tanto a nivel de documento como de saldo, además de la trazabilidad necesaria para identificar en qué sistema, regla de transformación o etapa de carga se ha originado una discrepancia.
Subestimar este esfuerzo puede afectar directamente al calendario del proyecto y retrasar la preparación para la puesta en producción.
En muchos casos, estos riesgos no tienen su origen en las herramientas de migración, sino en inconsistencias previas en los modelos de datos, las relaciones entre objetos, las reglas de integración y los criterios de gobierno del dato. Por este motivo, identificarlos y abordarlos desde las primeras fases del programa resulta fundamental para reducir retrabajos y riesgos en las etapas posteriores.
Migración de datos con LeverX para SAP S/4HANA
Los programas de transformación a SAP S/4HANA a gran escala suelen concentrar varios retos de forma simultánea. Es necesario consolidar sistemas, definir el alcance de los datos, gestionar dependencias heredadas y responder a requisitos de cumplimiento normativo, todo ello dentro de una arquitectura interdependiente en la que las decisiones adoptadas en un área pueden afectar directamente a las demás.
Consolidación de múltiples sistemas
La consolidación suele ser uno de los primeros retos. Las distintas instancias de ERP pueden contener datos maestros duplicados, estructuras divergentes y reglas de negocio que no están alineadas.
El objetivo va mucho más allá de trasladar información de un sistema a otro. Los equipos deben determinar qué registros se convertirán en la referencia futura, armonizar las estructuras existentes y consolidarlas en un modelo de datos común y coherente.
Migración selectiva de datos
Migrar todo el histórico al nuevo entorno no siempre es la opción más adecuada. En muchos programas, solo se trasladan determinados conjuntos de datos a SAP S/4HANA, mientras que otra parte de la información permanece temporalmente en los sistemas heredados o se conserva en plataformas específicas.
Esto da lugar a un periodo de coexistencia en el que es fundamental mantener la coherencia entre ambos entornos. Para ello, deben definirse reglas claras de replicación, sincronización y actualización que eviten divergencias entre los datos.
Retirada gradual de los sistemas heredados
Los sistemas ERP heredados rara vez pueden retirarse inmediatamente después de la puesta en producción de SAP S/4HANA. Los requisitos de auditoría, conservación de información, reporting y cumplimiento normativo pueden hacer necesario mantenerlos accesibles durante un periodo determinado.
Una práctica habitual consiste en mantener estos sistemas en modo de solo lectura o trasladar la información histórica a soluciones específicas de archivado y gestión del ciclo de vida de los datos. De este modo, la organización puede reducir progresivamente su infraestructura heredada sin perder la capacidad de recuperar información necesaria para auditorías, obligaciones fiscales o requerimientos legales.
Armonización en entornos internacionales
Los programas internacionales añaden una capa adicional de complejidad. Las estructuras financieras, los datos fiscales y determinados procesos deben armonizarse entre países sin perder de vista los requisitos regulatorios y operativos locales.
Esto puede requerir reglas de transformación adicionales y un modelo de gobierno capaz de equilibrar la estandarización global con las particularidades de cada jurisdicción. Para las organizaciones que operan en España y otros mercados europeos, este enfoque también debe considerar los requisitos aplicables en materia de protección de datos, conservación de la información y cumplimiento normativo.
Gobierno del dato y conciliación estructurada
La conciliación debe gestionarse como un proceso continuo a lo largo de los distintos ciclos de migración, y no como una actividad aislada al final del proyecto.
Un marco claro de gobierno del dato permite definir responsabilidades, criterios de validación, mecanismos de aprobación y procedimientos para resolver discrepancias. Esta disciplina facilita que los resultados sean trazables y coherentes antes de avanzar hacia las siguientes fases de la migración.
Estabilización tras la puesta en producción
La migración no termina con el go-live. Determinados problemas de reporting, integración o calidad de los datos pueden hacerse visibles únicamente cuando SAP S/4HANA empieza a operar con cargas reales y procesos de negocio completos.
La fase de estabilización requiere una colaboración estrecha entre los equipos técnicos y las áreas de negocio para identificar incidencias, priorizar su resolución y consolidar el funcionamiento del nuevo entorno.
LeverX aborda estas actividades como parte de una estrategia integral de migración y transformación. La consolidación de sistemas, la transformación de datos, la conciliación y la retirada de plataformas heredadas se gestionan de forma coordinada, en lugar de tratarse como tareas de TI independientes.
El impacto real de las decisiones sobre la migración de datos
El impacto de una estrategia de migración de datos no siempre resulta evidente durante el propio proyecto. A menudo se hace visible después de la puesta en producción, cuando comienzan la operativa diaria, los cierres financieros y los ciclos habituales de reporting. Es entonces cuando puede evaluarse realmente la calidad de las decisiones adoptadas durante las fases iniciales.
Mantenimiento operativo y rendimiento del sistema
Definir correctamente el alcance de los datos desde el principio influye directamente en la facilidad de gestión del nuevo entorno. Reducir dependencias heredadas, registros duplicados y objetos que ya no aportan valor permite simplificar el mantenimiento de los datos maestros y disminuir el número de excepciones que requieren intervenciones manuales.
Además de reducir la complejidad operativa, un entorno de datos más controlado facilita el soporte y contribuye a que los usuarios trabajen con información más coherente en sus procesos diarios.
Mayor confianza en el reporting
Una estrategia de migración bien estructurada también mejora la fiabilidad de la información utilizada para la toma de decisiones. Cuando los datos se armonizan antes de la migración, los informes financieros y operativos requieren menos ajustes y conciliaciones manuales.
Pueden seguir existiendo diferencias que deban analizarse, pero resultan más fáciles de identificar cuando la información responde a estructuras, definiciones y reglas comunes. Esto facilita la trazabilidad de las cifras y reduce la incertidumbre sobre su origen.
Responsabilidades más claras sobre los datos
Una migración estructurada obliga habitualmente a definir quién es responsable de cada dominio de datos y quién debe validar, mantener o corregir la información.
Si estas responsabilidades se establecen durante el proyecto, resulta más sencillo mantener la calidad de los datos después de la puesta en producción. También permite responder con mayor rapidez ante incidencias relacionadas con datos maestros, ajustes financieros o cambios en las reglas de negocio, al existir un modelo claro de responsabilidades y gobierno del dato.
Preparar el entorno para su evolución futura
La capacidad de SAP S/4HANA para evolucionar no depende únicamente de sus funcionalidades, sino también de la complejidad que se haya decidido trasladar al nuevo entorno.
Eliminar configuraciones obsoletas, datos sin valor operativo y dependencias innecesarias facilita la incorporación de nuevos requisitos de reporting, cambios en los procesos y futuras iniciativas de transformación. Al mismo tiempo, reduce el riesgo de trasladar al nuevo sistema parte de la deuda técnica acumulada en el entorno heredado.
De este modo, la organización dispone de una base más flexible para responder a nuevas necesidades de negocio y tecnológicas.
La estrategia importa más que la tecnología
Estos beneficios no se obtienen únicamente por implantar SAP S/4HANA. Dependen en gran medida de cómo se seleccionen, armonicen, gobiernen y gestionen los datos durante la transición.
Si estas decisiones se toman sin criterios claros, existe el riesgo de reproducir en el nuevo entorno las mismas inconsistencias, dependencias y complejidades que existían anteriormente. Por ello, el éxito de una migración no depende solo de la tecnología elegida, sino también de la calidad de la preparación, del gobierno del dato y de las decisiones adoptadas a lo largo del programa.
Complete la retirada de sus sistemas heredados con los servicios de migración de datos SAP de LeverX
La realidad de la retirada de datos de SAP
Rara vez existe una señal única que indique que ha llegado el momento. En la mayoría de los casos, la retirada puede plantearse cuando ningún proceso crítico sigue dependiendo del sistema.
Esto implica, por ejemplo, que los informes necesarios puedan generarse desde otros entornos, que las solicitudes de auditoría puedan atenderse sin acceder de nuevo al sistema heredado y que ningún proceso operativo dependa ya de sus datos.
Lo que suele retrasar la retirada no es tanto la tecnología como la incertidumbre. Si queda alguna dependencia sin resolver o no está claro cómo acceder a determinada información, muchas organizaciones optan por mantener el sistema disponible durante más tiempo del previsto.
Puede parecer la opción más segura, pero no siempre es la más adecuada. Algunas organizaciones parten de la idea de migrar todo el histórico y reducen posteriormente el alcance al comprobar el esfuerzo necesario y la frecuencia real de uso de los datos más antiguos.
Otras adoptan un enfoque más restrictivo y descubren después que siguen necesitando acceder a determinada información histórica.
Por ello, muchos programas optan por un modelo intermedio: los periodos más recientes permanecen en SAP S/4HANA, mientras que los datos más antiguos se conservan fuera del sistema operativo, pero siguen siendo accesibles cuando resultan necesarios.
A primera vista, ambos enfoques resuelven el mismo problema: mantener el acceso a información histórica. La diferencia se hace más evidente a medio y largo plazo.
Un sistema en modo de solo lectura sigue siendo un sistema completo, con infraestructura, licencias, soporte y necesidades de mantenimiento asociadas. Mantenerlo puede resultar sencillo desde el punto de vista del acceso, pero prolonga los costes operativos.
Una plataforma específica de conservación de datos permite mantener la información sin conservar todo el sistema original. Esto puede reducir costes y simplificar la arquitectura, siempre que los usuarios puedan localizar, consultar y recuperar los datos con la agilidad necesaria.
La clave suele estar más en la preparación que en la propia herramienta utilizada. Los equipos de auditoría necesitan confiar en que la información se conserva íntegra, puede rastrearse hasta su origen y permanece accesible cuando se solicita.
Para ello, es necesario definir con antelación qué datos deben conservarse, durante cuánto tiempo, cómo se accederá a ellos y qué controles permitirán verificar su integridad y trazabilidad.
Si estos requisitos se establecen antes de la retirada, el acceso posterior suele ser mucho más sencillo. Si no se han resuelto, la organización puede verse obligada a mantener el sistema heredado operativo durante más tiempo del previsto.
En entornos complejos, la retirada suele realizarse por fases en lugar de ejecutar un cierre simultáneo de todos los sistemas.
Una plataforma puede pasar primero a modo de solo lectura, otra puede archivarse y otra mantenerse activa temporalmente porque determinados procesos o integraciones siguen dependiendo de ella.
A medida que esas dependencias se eliminan, la infraestructura heredada se reduce progresivamente. Por tanto, la retirada debe entenderse menos como un acontecimiento puntual y más como un proceso gradual de simplificación de la arquitectura.
