Smart manufacturing con SAP S/4HANA: una guida per le aziende manifatturiere italiane

SAP S/4HANA può essere la base di una smart factory. Scopri come scegliere l’architettura più adatta ai processi della tua azienda manifatturiera.

Per le aziende manifatturiere italiane che intendono ampliare la produzione, l’acquisto di nuovi macchinari rappresenta solo una parte dell’investimento. Per aumentare i volumi servono anche materiali disponibili, piani di produzione attuabili e persone in grado di intervenire quando le condizioni operative cambiano. Se questi elementi non sono adeguati ai nuovi volumi, la capacità aggiuntiva rischia di rimanere inutilizzata.

Lo smart manufacturing aiuta a gestire queste interdipendenze collegando i dati di produzione alla pianificazione e ai processi aziendali. SAP S/4HANA costituisce la base ERP di questo modello e integra fabbisogni di materiali, approvvigionamenti, scorte, qualità e costi di produzione. I sistemi MES integrati forniscono informazioni sull’avanzamento delle lavorazioni e sulle condizioni operative, consentendo ai responsabili della pianificazione di decidere sulla base di dati più aggiornati.

Resta da definire come progettare questa integrazione in funzione delle priorità dell’azienda.

Perché lo smart manufacturing è una priorità per l’industria italiana

Le aziende manifatturiere italiane investono nello smart manufacturing per esigenze diverse. Ogni priorità determina quali processi produttivi modificare e quali dati servono per farlo.

Per crescere serve una capacità produttiva affidabile

Nello studio Rockwell Automation del 2026, il 68% degli intervistati italiani indica l’espansione o l’aumento della capacità produttiva come principale motivazione degli investimenti tecnologici. Prima di acquistare nuovi macchinari, le aziende devono capire quali fattori limitano la produzione attuale. Collegare le prestazioni delle macchine all’avanzamento degli ordini aiuta a distinguere i limiti degli impianti dal tempo perso per carenze di materiali o cambi di attrezzaggio. Questa distinzione permette di indirizzare meglio gli investimenti.

L’incertezza delle forniture rende più difficile rispettare i piani di produzione

Quando cambia la data di consegna di un componente, chi pianifica la produzione deve individuare gli ordini interessati e verificare quali lavorazioni possono proseguire. Integrare i dati di approvvigionamento con la pianificazione della produzione consente di rivedere i programmi prima che la carenza di materiali blocchi la linea. La risposta dipende dalla disponibilità di informazioni aggiornate sulle consegne e di alternative concretamente attuabili.

Consumi energetici e materiali incidono sul costo dei volumi aggiuntivi

L’aumento della produzione può comportare maggiori consumi e più scarti. Collegando le letture dei contatori e le registrazioni degli scarti agli ordini di produzione, i tecnici possono individuare i prodotti o le condizioni operative all’origine di queste variazioni. Possono quindi valutare gli interventi tenendo conto sia delle esigenze produttive sia dell’impiego delle risorse.

La disponibilità limitata di personale richiede processi digitali semplici da utilizzare

Ridurre il coordinamento manuale può aiutare i team a gestire più attività, purché i nuovi processi siano coerenti con le loro responsabilità. Nello stesso studio Rockwell Automation, il 47% degli intervistati italiani indica la gestione del cambiamento come principale ostacolo alla trasformazione. Operatori e responsabili di reparto devono quindi contribuire a definire come registrare gli eventi di produzione e chi deve intervenire quando il sistema segnala uno scostamento.

SAP S/4HANA come base per la produzione moderna

SAP S/4HANA integra i processi ERP di produzione, approvvigionamento, gestione delle scorte, qualità, manutenzione e finanza. Il suo valore per il settore manifatturiero deriva dalla capacità di mantenere collegate le operazioni aziendali: un ordine richiede componenti, la disponibilità dei componenti dipende dalle scorte e dagli arrivi previsti, mentre le attività produttive incidono sulle giacenze e sui costi.

Consideriamo un esempio: un fornitore ritarda la consegna di un componente necessario per evadere diversi ordini cliente. In un processo integrato, ogni funzione ha un ruolo preciso nella gestione del problema:

  1. L’ufficio acquisti aggiorna la data di arrivo prevista. Chi pianifica la produzione può valutare la carenza sulla base della nuova situazione degli approvvigionamenti. La pianificazione dei fabbisogni di materiali (MRP) calcola fabbisogni e proposte di approvvigionamento utilizzando i parametri impostati nel sistema.
  2. Il responsabile della pianificazione riesamina la produzione interessata. Il team valuta le priorità degli ordini, i componenti disponibili e le date alternative. Se l’edizione e le funzionalità adottate includono Production Planning and Detailed Scheduling (PP/DS), la schedulazione dettagliata può tenere conto dei vincoli configurati per le risorse. La pianificazione dei materiali e la schedulazione dettagliata richiedono impostazioni coerenti, ma svolgono funzioni diverse.
  3. Qualità e magazzino verificano quali materiali sono utilizzabili. La presenza fisica di un materiale non significa che sia autorizzato all’uso. Per i controlli che incidono sullo stato delle scorte, le decisioni di qualità e i movimenti configurati determinano se le quantità controllate passano a stock a utilizzo libero oppure a stock bloccato.
  4. La produzione esegue le istruzioni aggiornate. Quando il sistema MES integrato trasmette le conferme di produzione e i movimenti dei materiali, l’ERP aggiorna l’avanzamento degli ordini e le registrazioni di magazzino.
  5. La funzione finanziaria valuta gli effetti. I consumi, le attività e gli scarti registrati forniscono i dati per analizzare i costi di produzione. I responsabili possono valutare l’impatto economico del piano aggiornato attraverso le funzioni di calcolo dei costi e reporting previste dal progetto.

L’esempio mostra come un progetto possa coordinare queste funzionalità. La rapidità della risposta dipende però dal momento in cui le persone o i sistemi integrati registrano gli eventi. Se gli operatori confermano la produzione a fine turno, durante il turno l’ERP non può mostrare l’avanzamento non ancora registrato. Anche un’elaborazione più rapida non può compensare una distinta base obsoleta, un tempo di consegna del fornitore poco realistico o un calendario del centro di lavoro che non considera la manutenzione programmata.

Per un dirigente che valuta SAP S/4HANA per la produzione, la domanda è quali decisioni potranno beneficiare di informazioni più aggiornate e chi dovrà intervenire. Questa analisi fornisce al team di progetto requisiti più utili di una richiesta generica di visibilità in tempo reale.

I sistemi chiave per realizzare una smart factory con SAP

Una smart factory richiede il coordinamento tra pianificazione aziendale, esecuzione della produzione, connettività degli impianti e analisi dei dati. L’architettura seguente distingue le responsabilità dei diversi sistemi, così da chiarire quali risultati può offrire ciascun investimento.



Componente

Ruolo nell’architettura di produzione

Scelta progettuale

SAP S/4HANA

Gestisce gli ordini aziendali, i materiali, i movimenti di magazzino, la pianificazione della produzione, i processi di qualità e le registrazioni contabili.

Verificare le funzionalità di produzione, i metodi di pianificazione e le interfacce disponibili nell’edizione e nella release scelte.

SAP Digital Manufacturing

Offre funzionalità MES in cloud, istruzioni per gli operatori, raccolta dei dati di produzione e orchestrazione delle risorse.

Definire quali operazioni gestisce, quali dati registrano gli operatori e quali transazioni vengono trasmesse all’ERP.

SAP Asset Performance Management (SAP APM)

Utilizza i dati sulle condizioni degli impianti e le regole configurate per individuare potenziali problemi e generare avvisi di manutenzione in SAP Enterprise Asset Management.

Definire quali impianti monitorare, quali segnali indicano uno scostamento rilevante e come utilizzare gli avvisi nella pianificazione della manutenzione.

Industrial Internet of Things (IIoT) e connettività degli impianti

Raccoglie i segnali delle apparecchiature e li associa agli impianti o agli eventi di produzione pertinenti.

Valutare protocolli, accesso alle apparecchiature, riferimenti temporali, elaborazione edge e separazione tra monitoraggio e controllo delle macchine.

SAP Business Technology Platform (SAP BTP)

Supporta integrazioni ed estensioni attraverso i servizi selezionati, tra cui SAP Integration Suite.

Scegliere i servizi necessari per ogni interfaccia o applicazione e assegnare le responsabilità di supporto.

SAP Business AI

Introduce funzionalità di intelligenza artificiale in specifiche applicazioni e processi SAP.

Verificare disponibilità, prerequisiti, diritti di utilizzo e approvazioni richieste per ciascun caso d’uso.

SAP Analytics Cloud e SAP Datasphere

Supportano analisi e pianificazione, integrando i dati di più fonti e il relativo contesto aziendale. Entrambe le soluzioni fanno parte di SAP Business Data Cloud.

Concordare definizioni degli indicatori, corrispondenze tra i dati, frequenza di aggiornamento e diritti di accesso prima di confrontare gli stabilimenti.

Casi d’uso di Industria 5.0 per il manifatturiero italiano

I seguenti esempi mostrano come utilizzare le soluzioni SAP nelle attività quotidiane.

Manutenzione basata sulle condizioni degli impianti

Il team di un reparto di lavorazione meccanica rileva un aumento delle vibrazioni del mandrino prima di una lunga lavorazione. Occorre decidere se la macchina può continuare a operare sotto osservazione oppure se serve un controllo prima di avviare l’ordine.

SAP Asset Performance Management può confrontare le letture dei sensori con le regole configurate e generare un avviso di manutenzione in SAP Enterprise Asset Management. Il team deve interpretare il segnale tenendo conto delle condizioni operative.

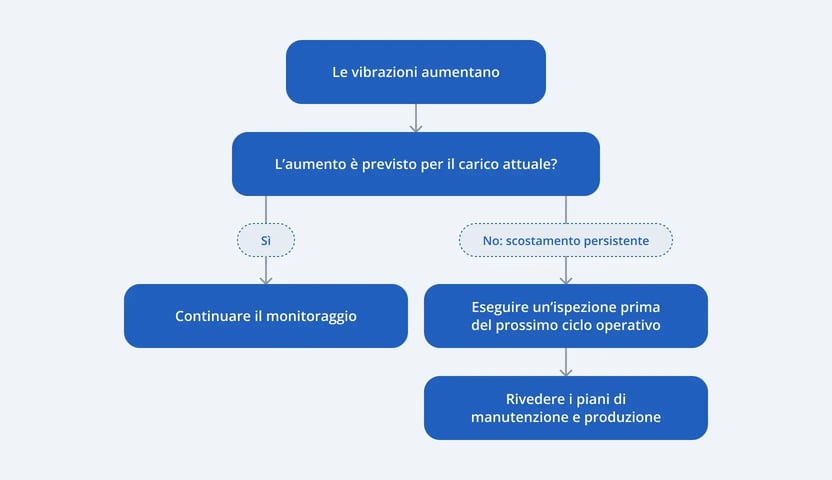

sap-smart-manufacturing-it-1

La regola di intervento deve essere validata dai tecnici di manutenzione per la specifica apparecchiatura. Un avviso è utile quando raggiunge il responsabile della pianificazione con il riferimento alla macchina e con un anticipo sufficiente per organizzare l’intervento. La previsione di un guasto richiede ulteriori verifiche rispetto alla sola rilevazione del superamento di una soglia.

Pianificazione e rilascio degli ordini di produzione con il supporto dell’AI

Chi prepara più ordini per il rilascio deve distinguere quelli pronti da quelli che richiedono una decisione. In SAP S/4HANA Cloud Public Edition, il Production Planning and Operations Agent, basato su Joule, verifica la disponibilità dei componenti e la capacità dei centri di lavoro, quindi propone una riprogrammazione se le condizioni necessarie non sono soddisfatte.

Esempio: tre ordini in attesa di rilascio

Ordine

Esito della verifica

Decisione del responsabile della pianificazione

A

Componenti e capacità necessari sono disponibili.

Verificare e confermare il rilascio.

B

Un componente necessario non è disponibile.

Valutare la data successiva proposta rispetto alla consegna concordata.

C

Il centro di lavoro richiesto non dispone di capacità sufficiente.

Esaminare la proposta di riprogrammazione prima di rilasciare l’ordine.

Questa vista rende esplicito il motivo per cui un ordine resta in attesa. Il responsabile della pianificazione può concentrarsi sul vincolo da risolvere, mantenendo il controllo sulla decisione di rilascio.

La funzionalità richiede l’integrazione con Joule, l’attivazione delle funzioni previste, autorizzazioni utente adeguate e la verifica dei diritti di utilizzo inclusi nel contratto.

Gestione digitale della qualità e tracciabilità

Quando un controllo rileva una non conformità, il responsabile qualità deve capire quanto è esteso il problema. Registrazioni coerenti dei consumi di materiali e dei riferimenti ai lotti rendono l’indagine più precisa.

Esempio: le registrazioni necessarie per analizzare un lotto

  • Registrazione del controllo: un risultato supera il limite approvato per il lotto di prodotto finito F-21.
  • Registrazione della produzione: F-21 è stato prodotto nell’ambito dell’ordine P-101.
  • Registrazione dei consumi: l’ordine P-101 ha utilizzato il lotto S-17 del fornitore.
  • Altri utilizzi: S-17 compare anche nelle registrazioni dei consumi dell’ordine P-102, che richiede quindi un’ulteriore verifica.

Il lotto del fornitore comune ai due ordini offre un elemento da approfondire. Il responsabile qualità deve comunque determinare se abbia causato lo scostamento e su quali prodotti sia necessario intervenire.

Con un’integrazione adeguata, SAP Digital Manufacturing può trasferire i risultati dei controlli a un lotto di controllo o alla registrazione del lotto in SAP S/4HANA. In questo modo, il risultato rilevato in reparto viene collegato alla registrazione esaminata dal responsabile qualità.

Analisi dei consumi energetici collegata alla produzione

Un’azienda manifatturiera può combinare le registrazioni di produzione di SAP S/4HANA con le letture dei contatori per valutare quanta energia consuma un processo per ogni unità conforme. Il responsabile dell’energia può così distinguere una riduzione dei consumi dovuta a un miglioramento del processo da una dovuta semplicemente a minori volumi produttivi.

Il progetto può utilizzare SAP Datasphere per integrare quantità prodotte, scarti e tempi di produzione di SAP S/4HANA con le letture del sistema di misurazione dello stabilimento. SAP Analytics Cloud può quindi mostrare i consumi per ordine di produzione o prodotto, applicando le regole di calcolo definite nel progetto.

Esempio di confronto per lo stesso prodotto in condizioni comparabili

Indicatore

Periodo A

Periodo B

Energia consumata

1.200 kWh

1.100 kWh

Unità conformi prodotte

1,000 unità

800 unità

Energia per unità conforme

1.20 kWh

1.375 kWh

Sebbene il consumo totale sia diminuito, l’energia consumata per unità conforme è aumentata del 14,6%. Il tecnico può analizzare gli ordini che hanno determinato questa variazione, verificando, ad esempio, se lotti più piccoli abbiano richiesto più cicli di riscaldamento o se le rilavorazioni abbiano aumentato il fabbisogno energetico.

L’analisi richiede letture dei contatori associabili alle apparecchiature e al periodo di produzione pertinenti. SAP fornisce il contesto produttivo e gli strumenti di analisi; l’affidabilità del confronto dipende dall’integrazione e dalle regole di misurazione.

Collaborazione tra i team e istruzioni di lavoro digitali

In una postazione di assemblaggio che gestisce più varianti di prodotto, una scheda di istruzioni comune può costringere gli operatori a cercare le informazioni applicabili all’ordine in lavorazione. Un’interfaccia operatore di SAP Digital Manufacturing può presentare questi dettagli in funzione dell’operazione in corso.

Esempio: le informazioni necessarie alla postazione

Informazione visualizzata

Utilità operativa

Ordine corrente e variante di prodotto

Conferma quale versione deve essere assemblata.

Istruzioni approvate per l’operazione

Fornisce la sequenza e i parametri applicabili.

Controllo qualità previsto

Indica cosa verificare prima di procedere.

Procedura per segnalare uno scostamento

Aiuta l’operatore a ottenere indicazioni quando la situazione effettiva differisce dalle istruzioni.

SAP Digital Manufacturing mette a disposizione interfacce operatore e supporta la gestione di competenze e certificazioni. Durante l’implementazione, gli operatori devono verificare che le schermate siano utilizzabili nelle condizioni di lavoro reali. Occorre inoltre assegnare la responsabilità di aggiornare le istruzioni a seguito delle modifiche tecniche.

Visibilità della produzione su più stabilimenti

Quando arriva un ordine urgente, i responsabili della pianificazione possono utilizzare i dati SAP per valutare quale stabilimento potrebbe produrlo entro i tempi richiesti. SAP S/4HANA fornisce ordini di produzione, scorte e dati di pianificazione. SAP Digital Manufacturing aggiunge l’avanzamento delle lavorazioni, mentre un report configurato in SAP Analytics Cloud può riunire i dati necessari al confronto tra i siti.

Esempio: una finestra produttiva disponibile presenta un vincolo di attrezzaggio. Il report individua un altro stabilimento con disponibilità di tempo macchina. Prima di proporre il trasferimento, il responsabile della pianificazione verifica la disponibilità dei materiali in SAP S/4HANA e chiede allo stabilimento destinatario di confermare che possa avviare la produzione. L’attrezzatura necessaria serve però per un ordine già confermato nello stabilimento di origine: trasferirla causerebbe un secondo ritardo.

La vista su più stabilimenti deve aiutare a valutare:

  • Capacità: confrontare i carichi pianificati dei centri di lavoro con l’avanzamento effettivo per individuare possibili finestre produttive.
  • Materiali: verificare le scorte e gli arrivi previsti nello stabilimento candidato rispetto ai componenti richiesti dall’ordine.
  • Tempi: valutare se la data di produzione proposta consente di rispettare la consegna.

Anche la disponibilità delle attrezzature e le qualifiche del personale devono essere confermate attraverso registrazioni aggiornate o verifiche con i team locali. L’ambiente SAP offre una base comune per valutare le alternative; la decisione di trasferimento dipende dalla capacità dello stabilimento destinatario di soddisfare tutti i requisiti produttivi.

Come preparare la prossima fase della trasformazione produttiva

La migrazione dell’ERP modifica il sistema che gestisce gli ordini di produzione e le registrazioni delle scorte. La modernizzazione dello stabilimento cambia il modo in cui il lavoro viene eseguito e i risultati vengono trasmessi a quel sistema. Poiché i due programmi dipendono dagli stessi dati, occorre coordinarne il perimetro e la sequenza di implementazione.

Definire il problema produttivo e il cambiamento necessario

Partire da un vincolo ricorrente, ad esempio il rilascio degli ordini prima che i componenti siano disponibili. Ricostruire come viene presa oggi la decisione e individuare dove le informazioni mancano o arrivano in ritardo. Questa analisi chiarisce cosa deve cambiare e fornisce una base di confronto per valutare l’efficacia del nuovo processo.

Scegliere l’architettura in grado di supportare il processo

I requisiti emersi dall’analisi devono guidare la scelta del modello di deployment di SAP S/4HANA e dei sistemi di produzione. Se un MES esistente supporta già adeguatamente le attività dello stabilimento, il progetto può concentrarsi sulla sua integrazione con l’ERP. Se invece occorre modificare le funzionalità di esecuzione, il team può valutare SAP Digital Manufacturing. Prima di scegliere la piattaforma, confrontare le opzioni di deployment con i requisiti, verificando anche le funzioni disponibili nell’edizione considerata.

Decidere quali processi personalizzati e interfacce mantenere

Una volta definita l’architettura di destinazione, verificare come il codice personalizzato esistente supporta i processi richiesti. Alcune modifiche possono diventare superflue perché la funzionalità standard copre già l’esigenza; altre possono continuare a rispondere a un requisito produttivo valido. Applicare i principi clean core per decidere come mantenere queste funzionalità, utilizzando le estensioni supportate in SAP S/4HANA o su SAP BTP, a seconda del caso. Da queste scelte dipende ciò che deve essere configurato, ricostruito e testato.

Preparare i dati necessari al nuovo processo

Una verifica della disponibilità dei componenti rimane inaffidabile se le anagrafiche dei materiali o gli arrivi previsti non sono corretti. Assegnare ai responsabili aziendali il compito di correggere i dati pertinenti e mantenerli aggiornati dopo la migrazione. Per un processo assistito dall’AI, occorre inoltre verificare se i dati disponibili consentono di formulare la raccomandazione prevista e definire come i responsabili della pianificazione la valuteranno prima di agire.

Validare il processo integrato con un progetto pilota

Utilizzare i sistemi configurati e i dati preparati per testare un ordine di produzione dall’esecuzione fino alle registrazioni di ritorno nell’ERP. Includere le eccezioni che potrebbero compromettere il processo, come conferme parziali o messaggi rifiutati. Il test di un’interruzione della connessione deve chiarire anche quali attività lo stabilimento può continuare a svolgere localmente e come riconciliare successivamente le registrazioni. Operatori e team di supporto possono così verificare che la procedura di ripristino sia concretamente attuabile.

Utilizzare i risultati del pilota per preparare il passaggio in produzione e l’estensione ad altri stabilimenti

Risolvere i problemi emersi nei test prima di definire il piano di transizione. Il perimetro del cutover deve tenere conto delle dipendenze dall’ERP condiviso: il successo di un pilota in uno stabilimento non dimostra che l’ERP possa essere migrato separatamente per ciascuna linea produttiva. Simulare la transizione concordata, riconciliare ordini aperti e scorte e assegnare la responsabilità della gestione degli errori di integrazione dopo l’avvio. Gli stabilimenti successivi possono riutilizzare il processo validato, verificando le differenze locali che incidono sull’esecuzione.

Come LeverX aiuta le aziende manifatturiere italiane a modernizzarsi con SAP

LeverX combina competenze SAP S/4HANA con esperienza nei sistemi MES e nell’integrazione degli impianti. Le aziende manifatturiere possono così affidarsi a un partner in grado di affrontare le esigenze produttive sia nell’ERP sia nei sistemi di fabbrica, comprese le integrazioni tra i due ambiti.

Come possiamo aiutarti:

  • Implementazione e migrazione a SAP S/4HANA: LeverX aiuta ad allineare le funzionalità ERP al modello produttivo dell’azienda, con particolare attenzione a pianificazione, disponibilità dei materiali e gestione della qualità.
  • Produzione connessa: il team implementa SAP Digital Manufacturing e integra i MES esistenti con l’ERP, rendendo disponibili i dati di avanzamento a chi è responsabile della pianificazione.
  • Estensioni e AI: LeverX sviluppa applicazioni su SAP BTP e supporta casi d’uso di intelligenza artificiale quando occorre estendere le funzionalità standard per rispondere a un’esigenza operativa specifica.
  • Supporto applicativo continuativo: dopo l’avvio, LeverX supporta le applicazioni SAP e le integrazioni, risolve gli incidenti e adegua i sistemi all’evoluzione delle esigenze produttive.

Le aziende possono coinvolgere LeverX per una specifica esigenza di integrazione o per un programma più ampio di trasformazione SAP, con un supporto che prosegue dopo l’implementazione.

Parla con LeverX delle tue priorità produttive e valuta come SAP può supportare il tuo prossimo investimento.

FAQ

Che cos’è Industria 5.0 nel settore manifatturiero?
Industria 5.0 introduce il benessere delle persone, la sostenibilità e la resilienza tra le priorità della trasformazione industriale. Questi principi orientano la valutazione delle tecnologie, l’organizzazione del lavoro e la misurazione dell’impiego delle risorse. La Commissione europea presenta Industria 5.0 come complementare a Industria 4.0.
In che modo SAP S/4HANA supporta lo smart manufacturing?
SAP S/4HANA integra pianificazione e transazioni aziendali nei processi di produzione, approvvigionamento, gestione delle scorte, qualità e finanza. I team possono valutare le decisioni produttive utilizzando dati aziendali collegati tra loro. Il monitoraggio dettagliato delle apparecchiature e l’esecuzione delle attività di reparto possono richiedere un MES, sistemi di connettività e applicazioni aggiuntive.
Qual è la differenza tra Industria 4.0 e Industria 5.0?
Industria 4.0 si concentra sulla produzione connessa, sullo scambio di dati e sull’automazione. Industria 5.0 amplia i criteri con cui queste capacità vengono progettate e valutate, includendo il benessere dei lavoratori, le prestazioni ambientali e la resilienza. Gli investimenti già effettuati in Industria 4.0 possono contribuire a questi obiettivi.
SAP S/4HANA può integrarsi con i sistemi MES?
Sì. SAP documenta l’integrazione con SAP Digital Manufacturing; l’integrazione con MES di terze parti può essere progettata utilizzando interfacce supportate. Per i sistemi scelti, il team deve verificare quali dati scambiare, la compatibilità, quale sistema è responsabile di ciascuna transazione e come gestire le eccezioni.
Quali soluzioni SAP supportano le smart factory?
L’architettura può combinare SAP S/4HANA, SAP Digital Manufacturing, servizi SAP BTP, funzionalità SAP Business AI specifiche delle applicazioni, SAP Asset Performance Management e strumenti di analisi. La scelta dipende dai casi d’uso produttivi e dai sistemi già installati. Questi prodotti non sono automaticamente inclusi in un’unica licenza ERP.
SAP S/4HANA è adatto alla produzione discreta e alla produzione per processi?
Sì. SAP S/4HANA supporta sia la produzione discreta, ad esempio di macchinari e componenti automobilistici, sia la produzione per processi, tipica dei settori alimentare, chimico e farmaceutico. Prevede ordini di produzione per la manifattura discreta e ordini di processo basati su ricette per la produzione per processi. L’edizione e la configurazione appropriate dipendono dalle esigenze produttive dell’azienda.
